ハリマハウスは外断熱に蓄熱式床暖房を組合せた高断熱・高気密の注文住宅専業工務店です。

東京都あきる野市 2014年10月

●外張断熱 harima-J仕様   (QPEX3.21で計算)
第一種換気 デシカホームエア―       (換気回数0.5回/時)
熱損失係数Q値       1.203W/㎡k  (次世代基準2.70W/㎡k)
外皮平均熱貫流率UA値    0.43W/㎡k  (次世代基準0.87W/㎡k)
外皮平均日射熱取得率ηA値  2.0      (次世代基準3.0)
年間暖房負荷        3.6kWh/㎡   (次世代基準48.8kWh/㎡)
日射取得熱         1110W
自然温度差         9.76℃
隙間相当面積C値      測定値=0.2c㎡/㎡
延べ床面積         157.05㎡

2015,10,8

延び延びになっている外構工事は熟考中です。

2015,6,13

外構工事は7月下旬頃の予定です。

2015,6,13

ダイニングテーブルはカントリー家具工房バニヤンの木で製作して頂きました。

2015,6,6

デシカの風量測定を行いました。排気口が9ヶ所有りますが、全ての排気口で22m3以上の排気量がありました。浴室の排気量が多くなるように調整しました。

2015,6,1

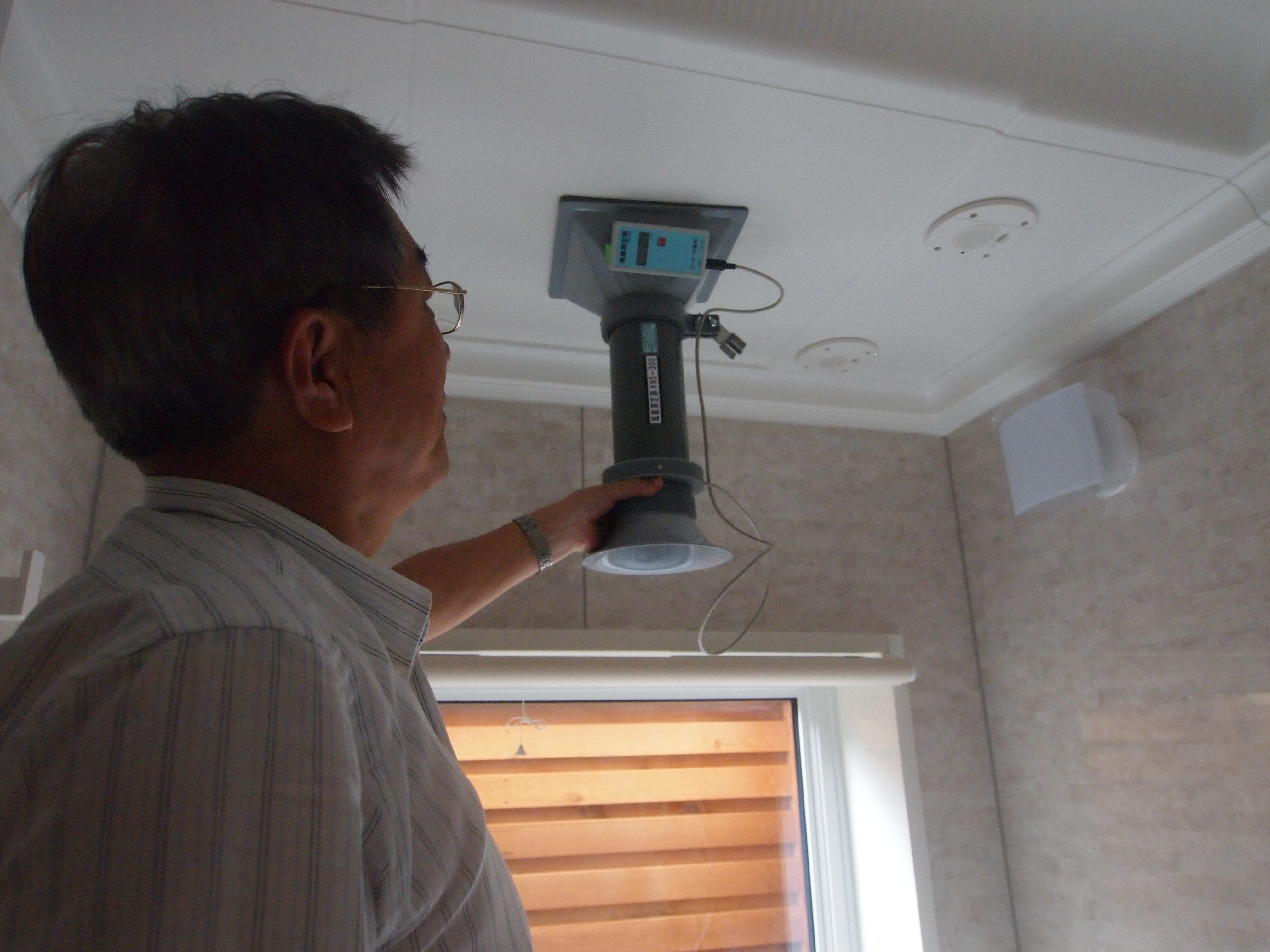

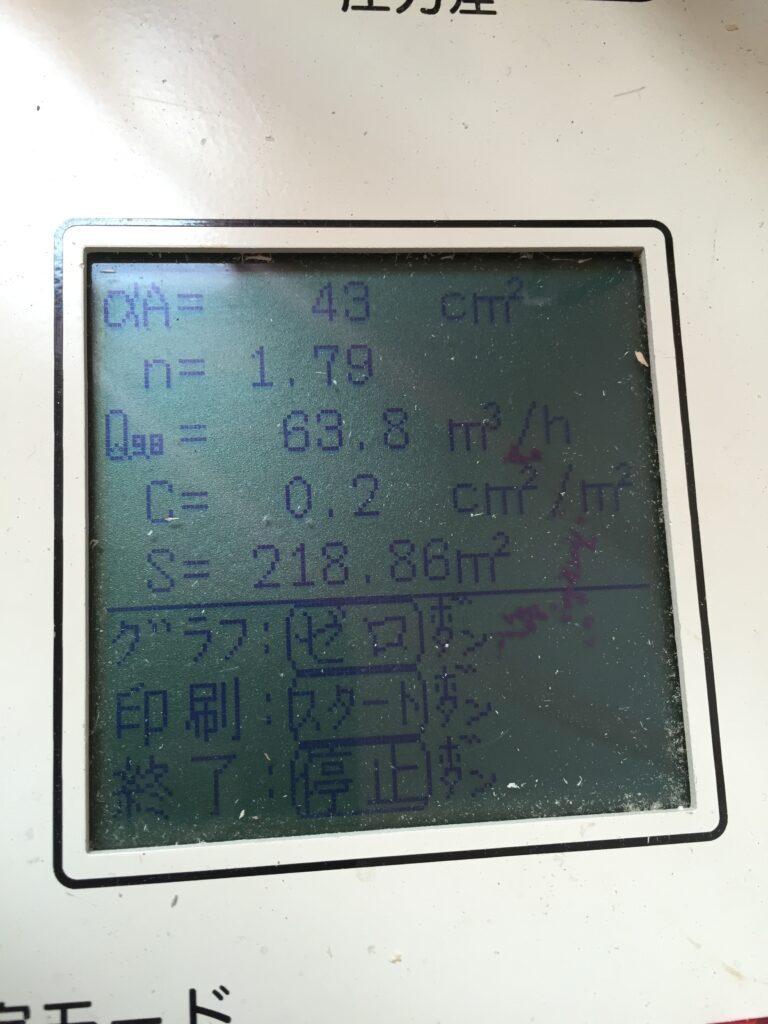

気密測定を行いました。相当隙間面積は0.2c㎡/㎡でした。

2015,5,26

玄関土間収納です。

2015,5,26

一階トイレです。

2015,5,26

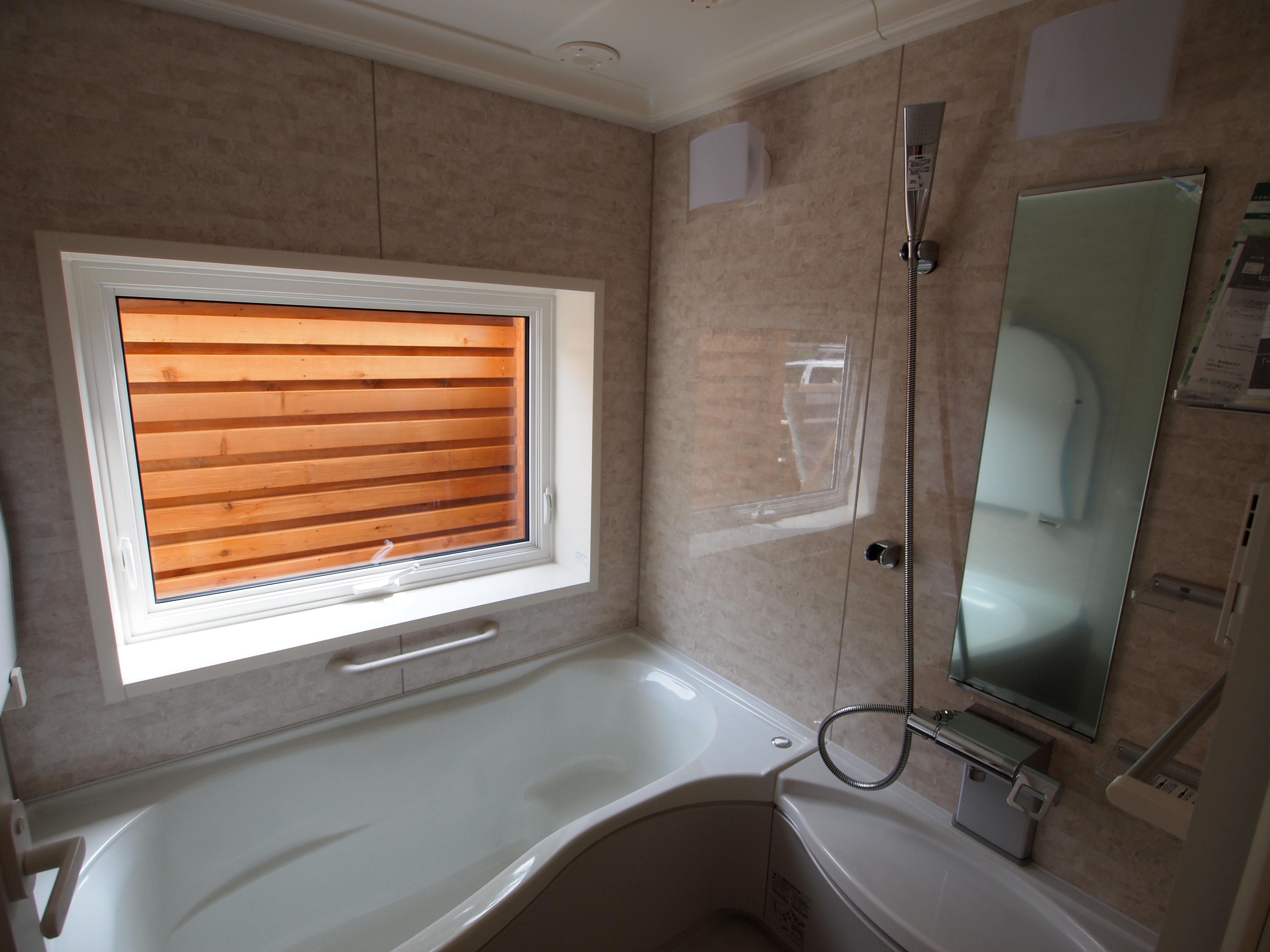

浴室窓はやや大きく取りデッキ材で目隠しをしています。

2015,5,26

玄関上の吹抜けです。

2015,5,26

一階リビングから吹抜け上を見上げたところです。

2015,5,26

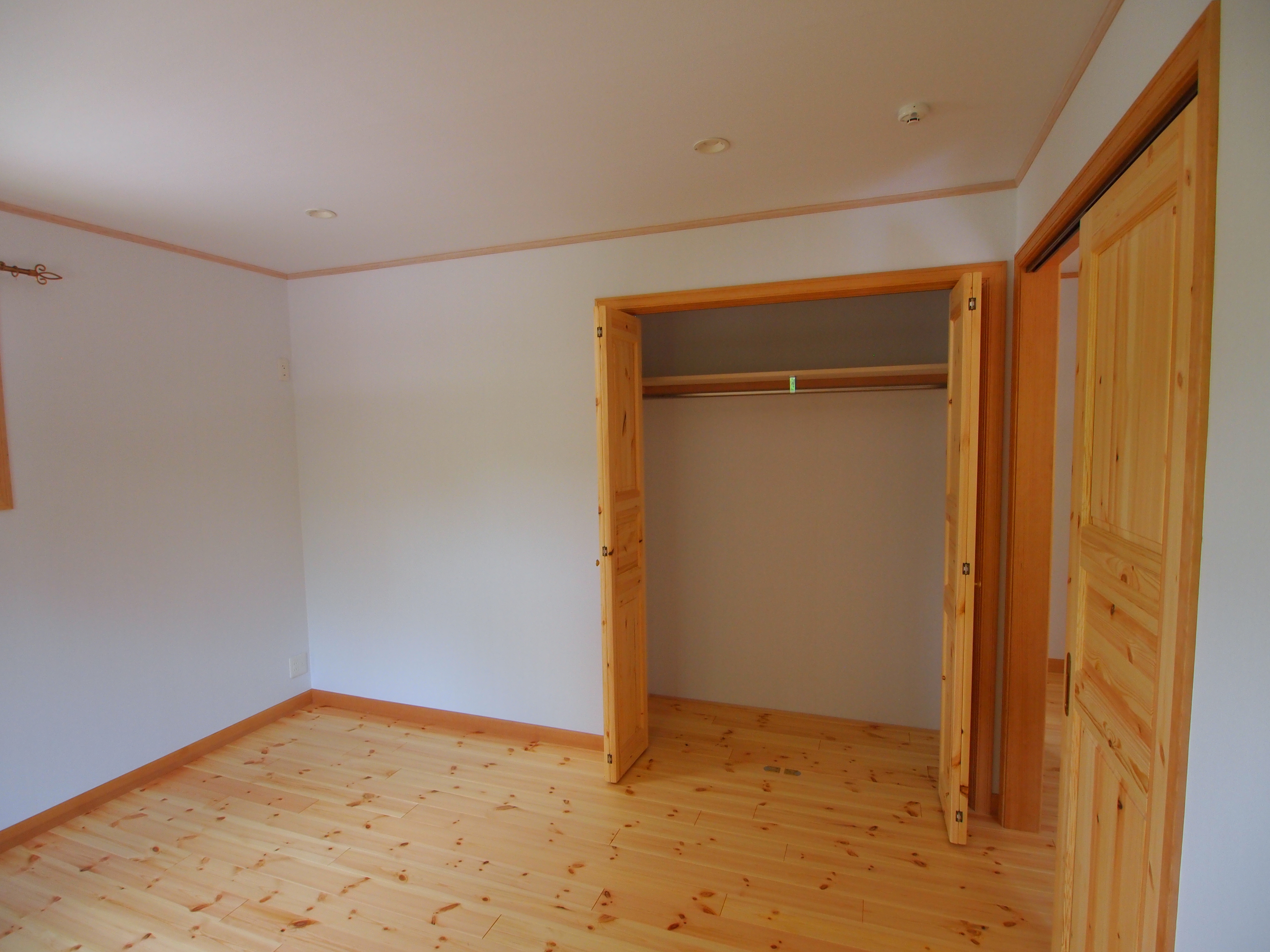

標準的な個室の収納です。

2015,5,26

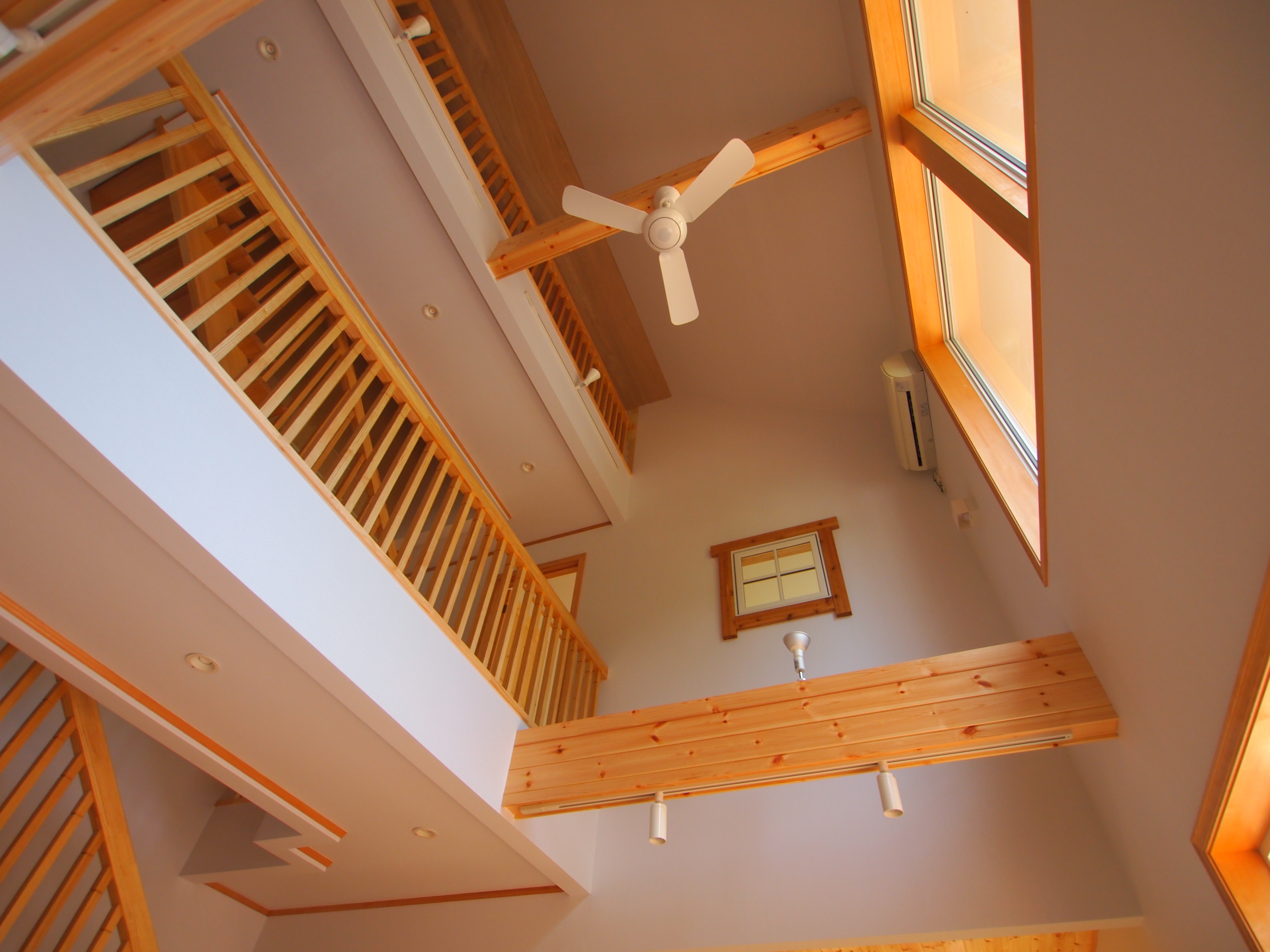

吹抜け上部のシーリングファン。エアコン一台で建物全体を冷暖房する仕組みの一部です。

2015,5,26

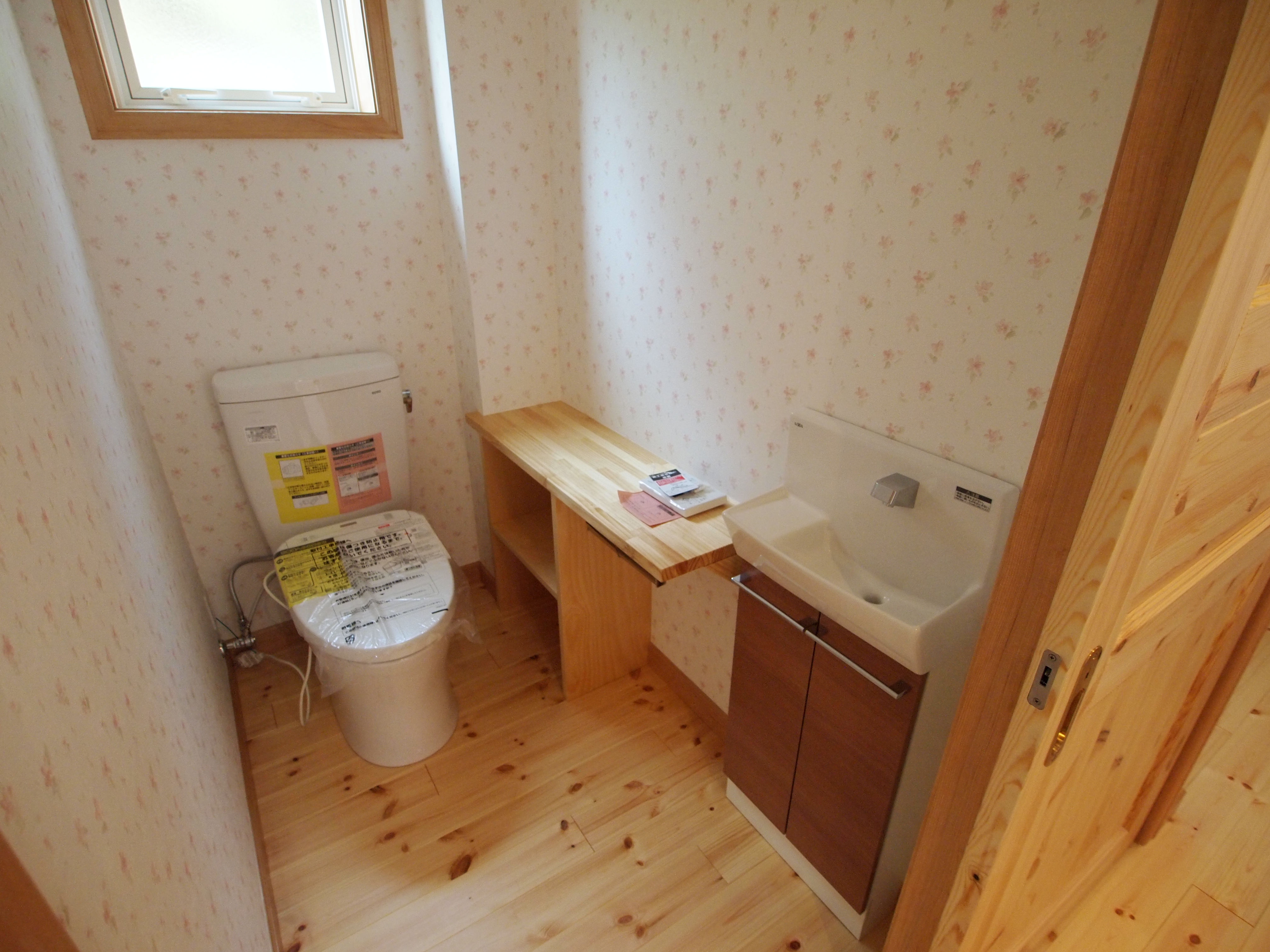

二階トイレと洗面です。

2015,5,26

二階の個室でキャラクター壁紙を使用しました。

2015,5,26

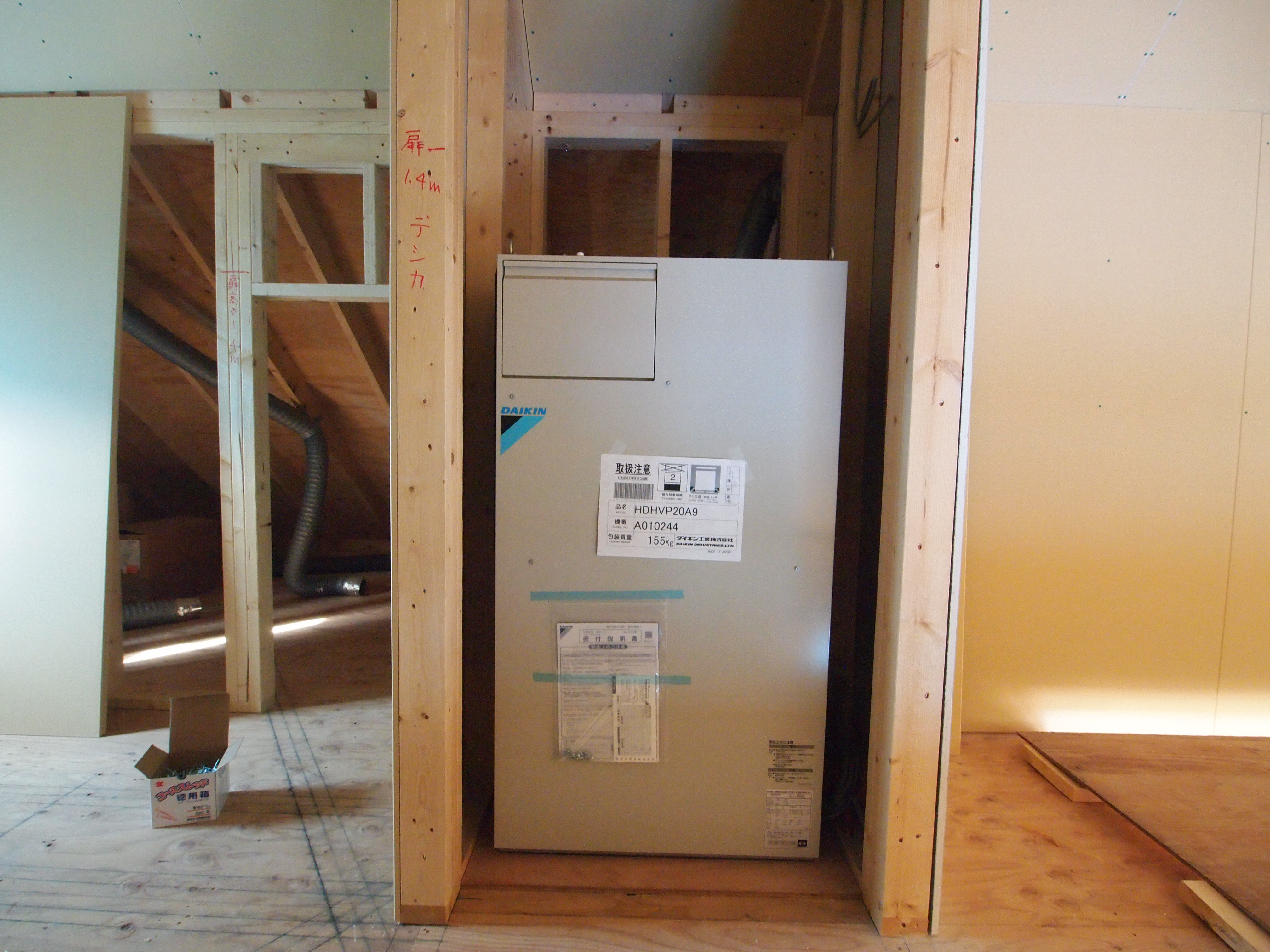

デシカホームエアの本体は屋根裏に設置しています。屋根裏空間があるため配管の取り回しは楽でした。

2015,5,26

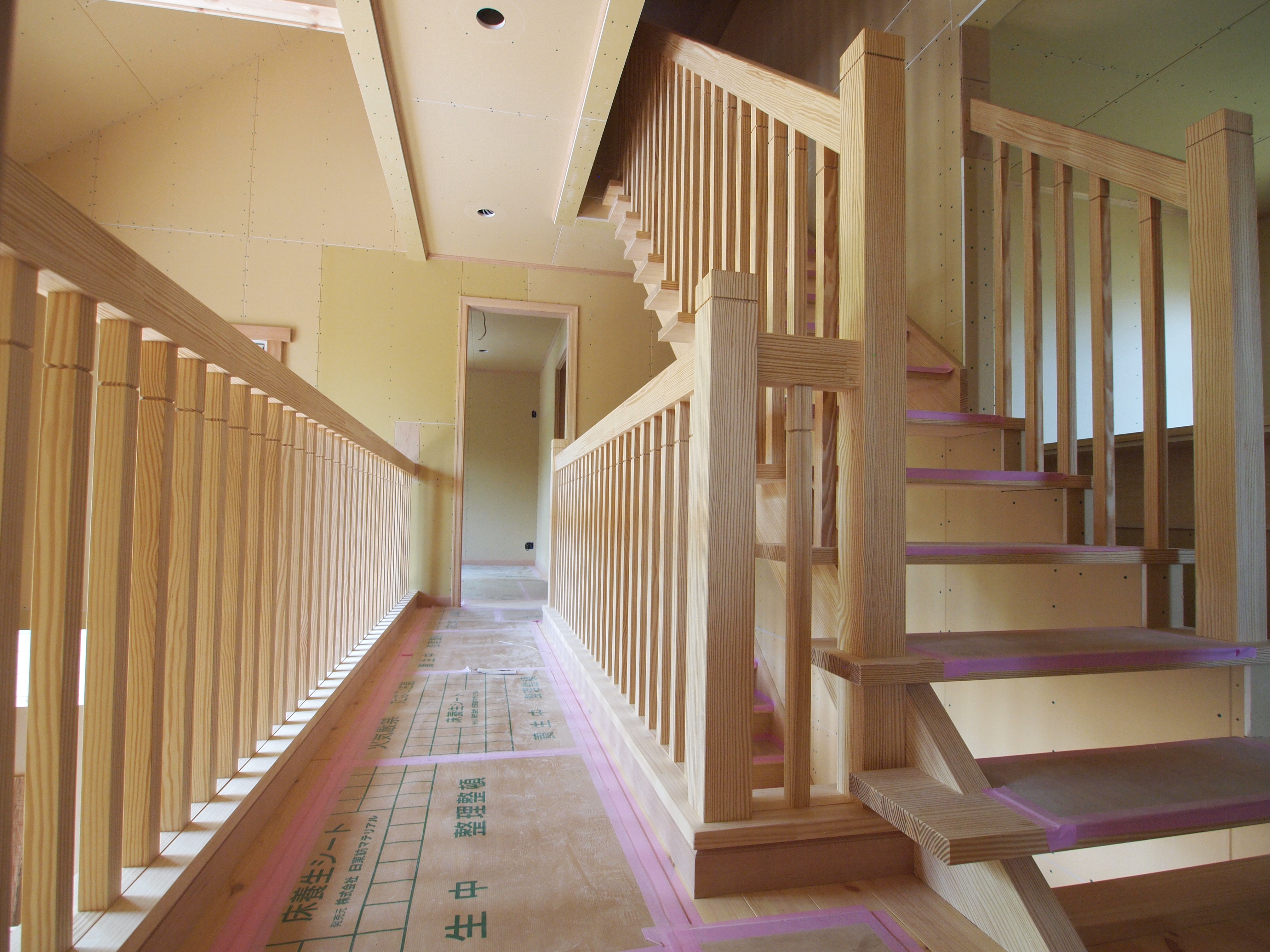

二階吹抜けと屋根裏への階段です。

2015,5,14

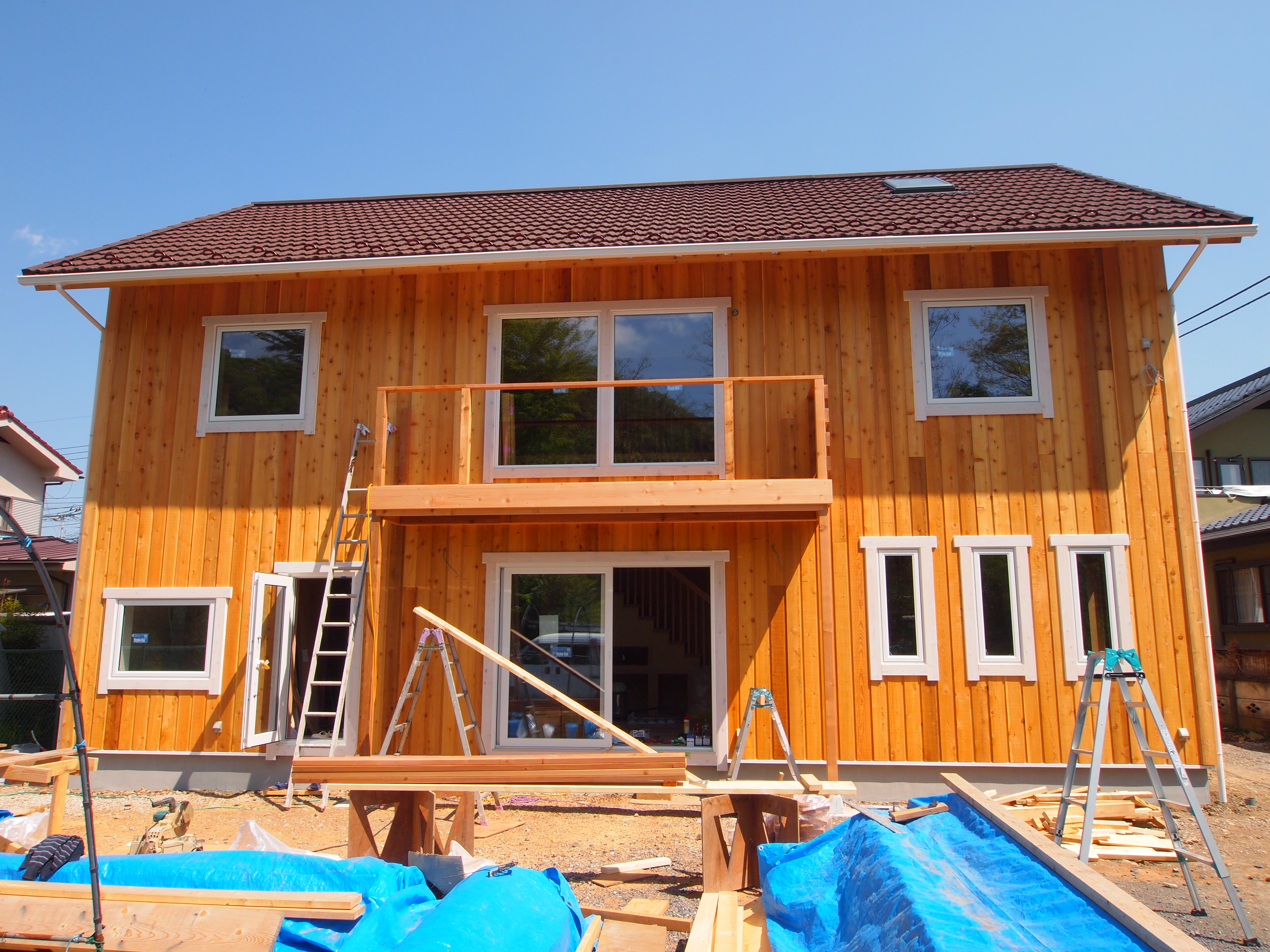

二階の木製ベランダは吹抜け窓の日射遮蔽と清掃用です。

2015,5,14

透湿する壁紙オガファーザーを貼っています。

2015,5,1

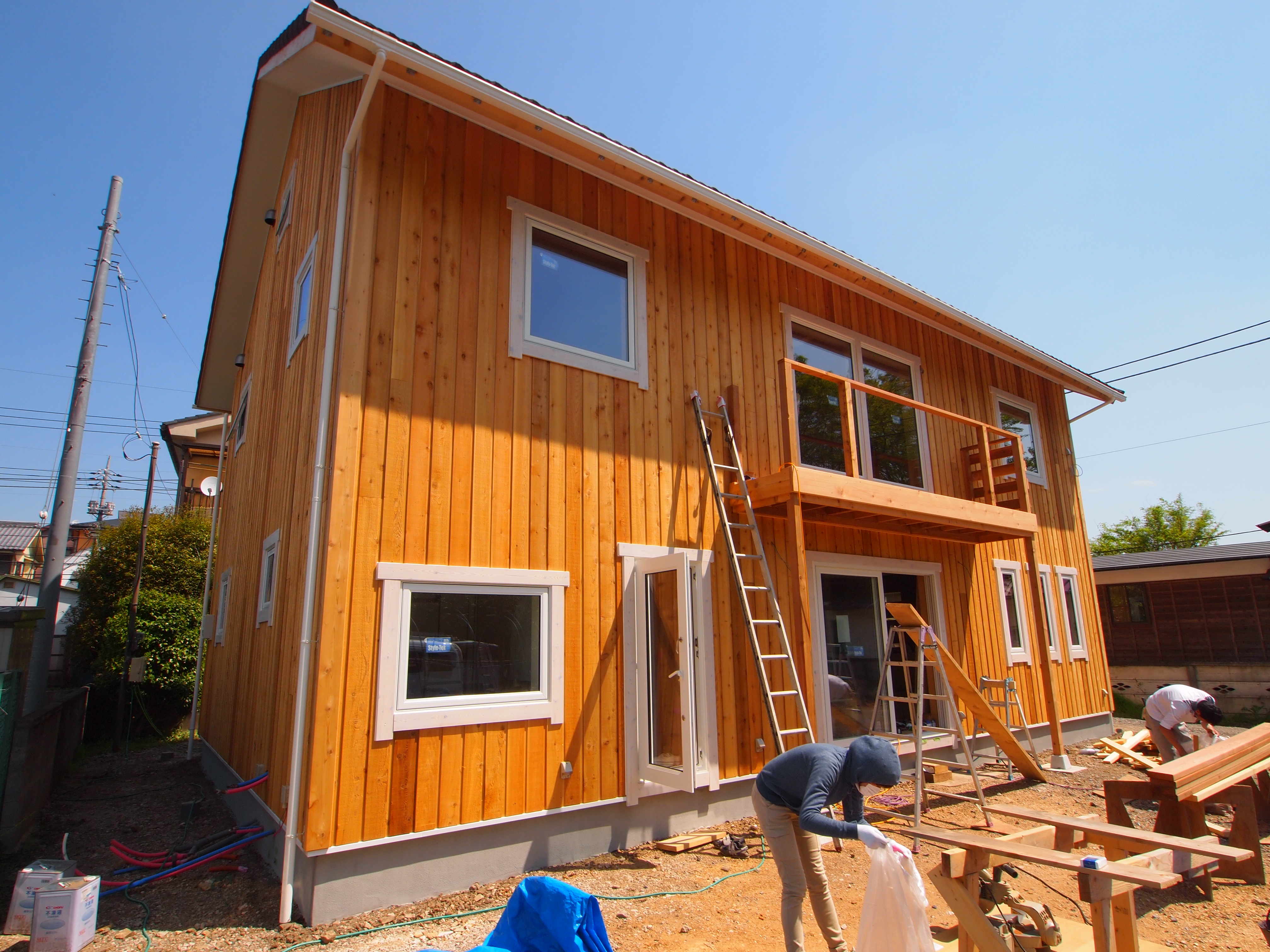

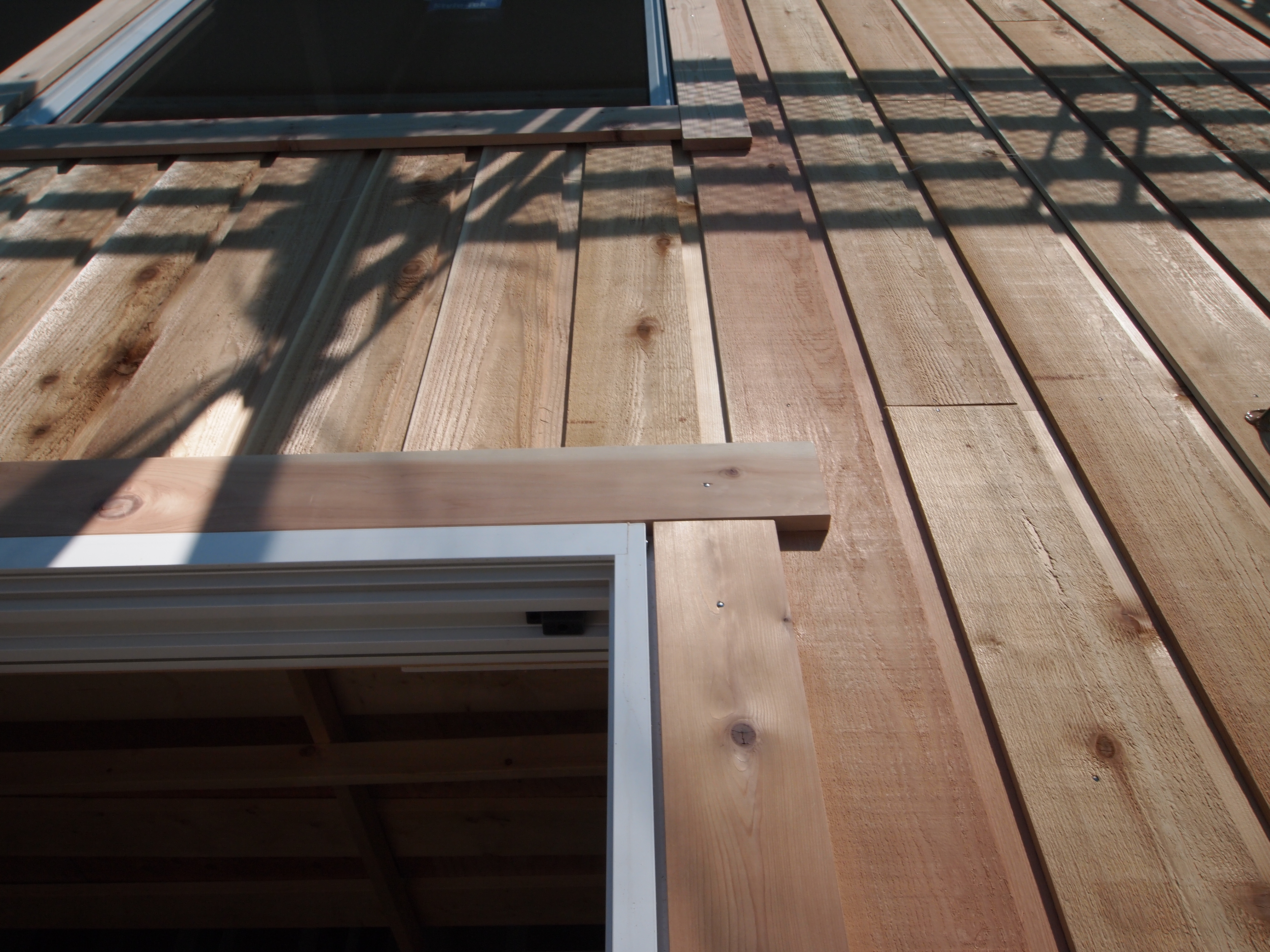

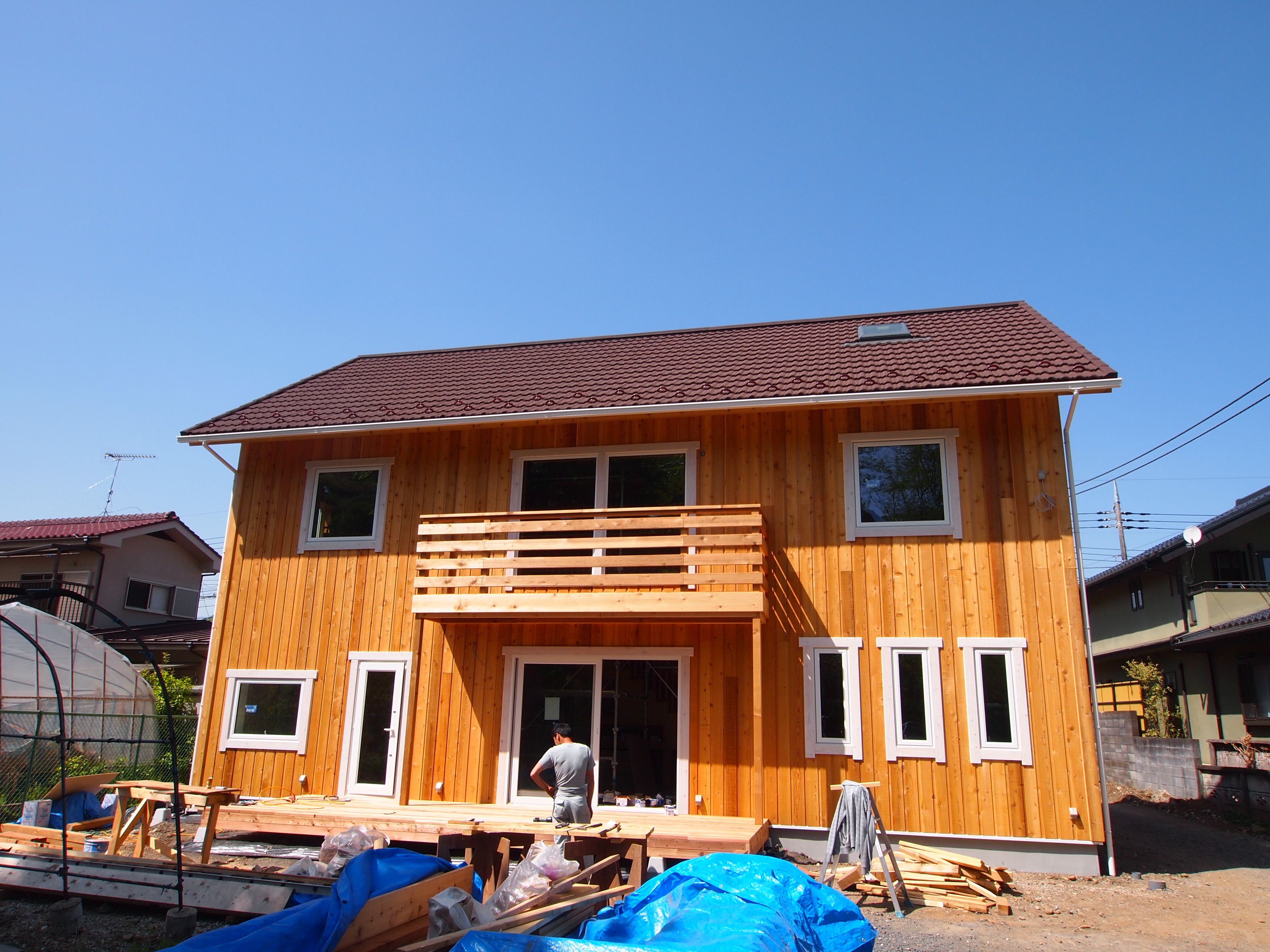

木製デッキ製作中。

2015,4,24

後付け木製ベランダを作成しています。

2015,4,24

内部木工事は完了しました。

2015,4,16

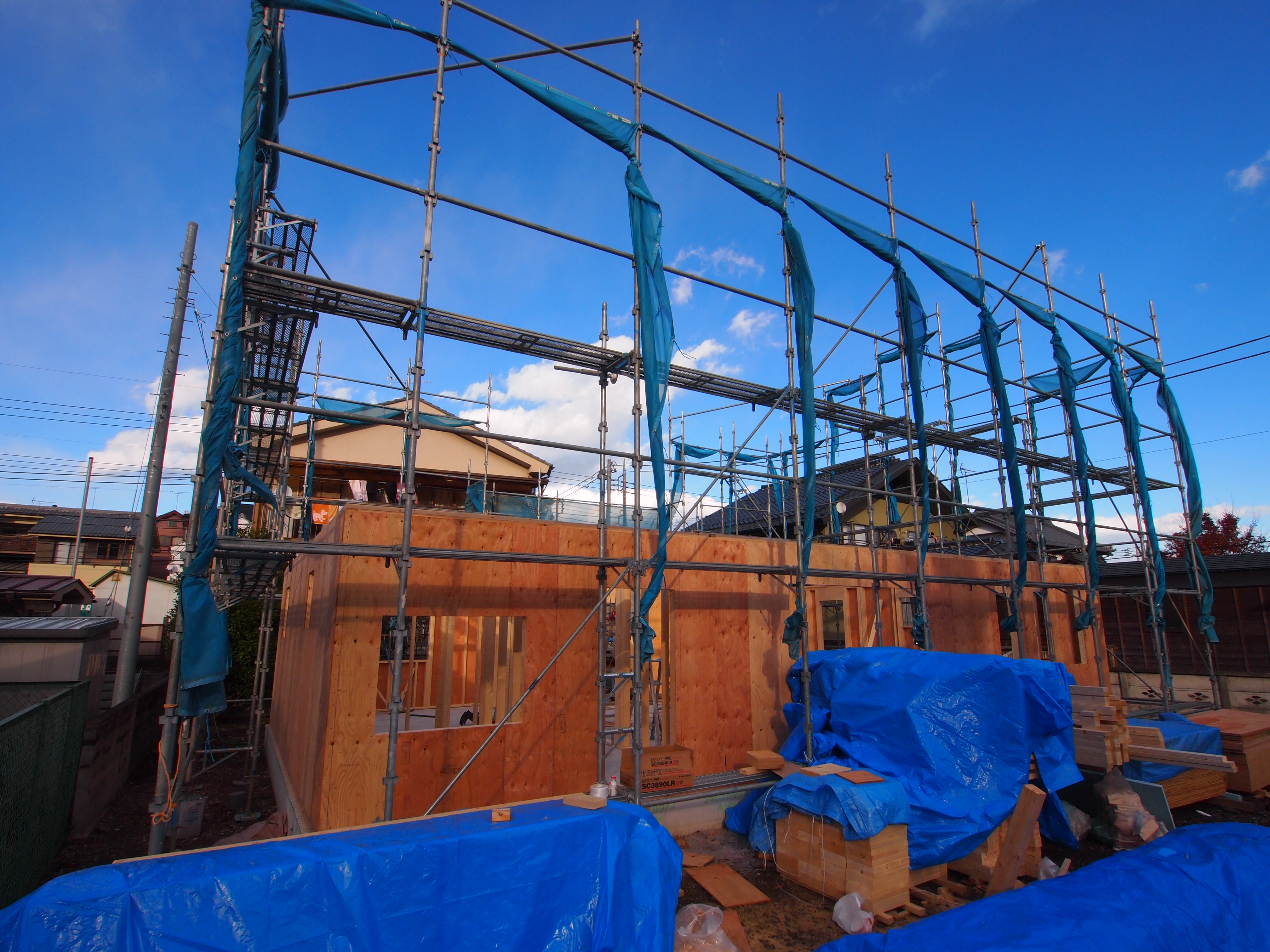

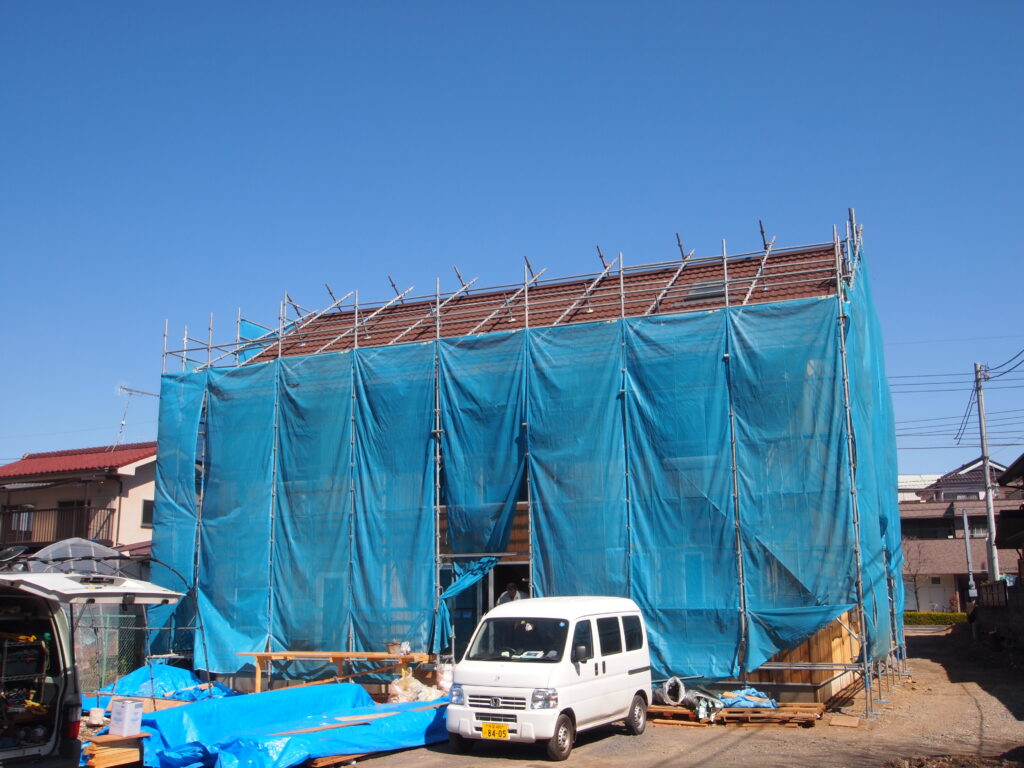

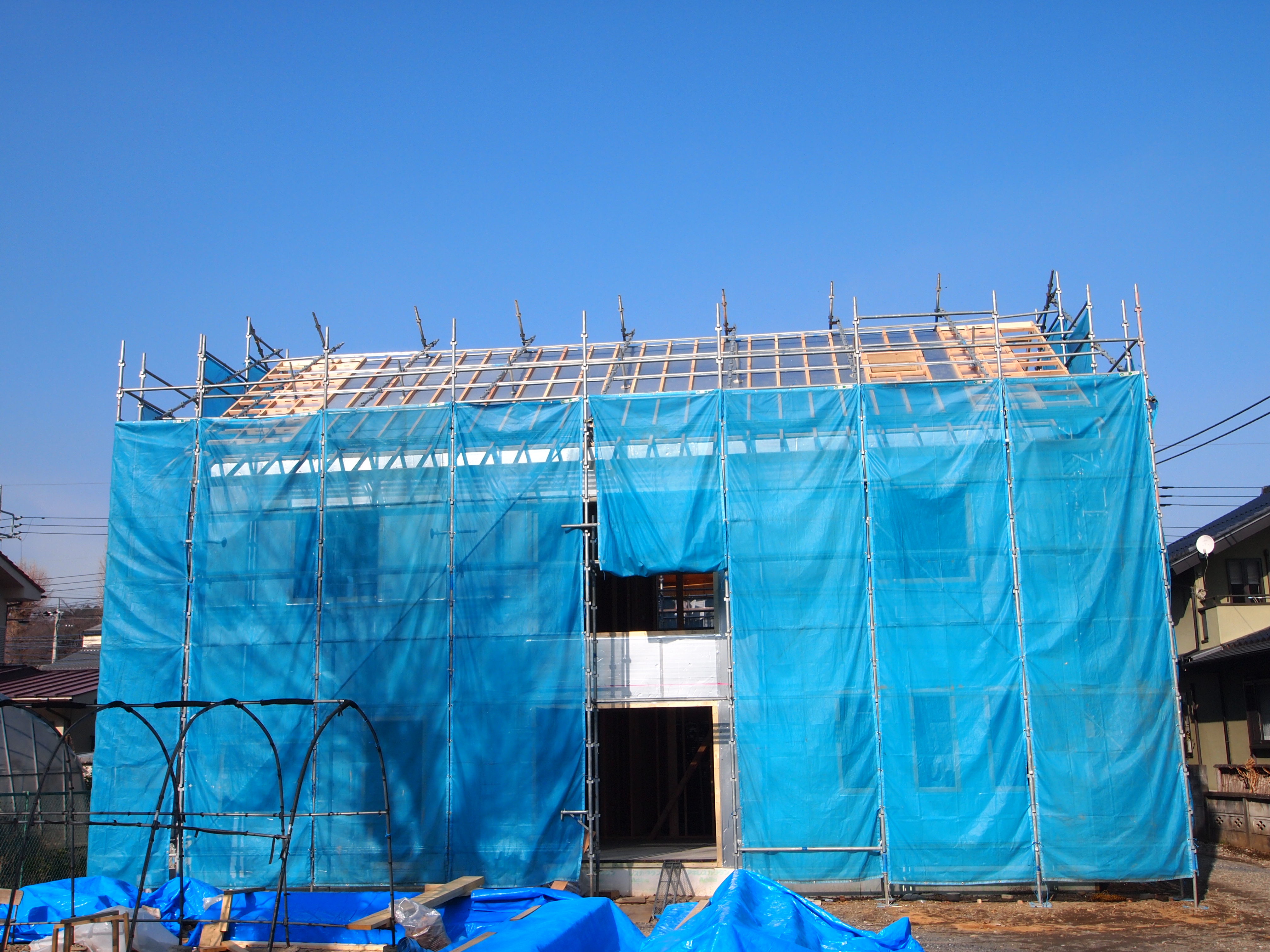

足場が外れました。

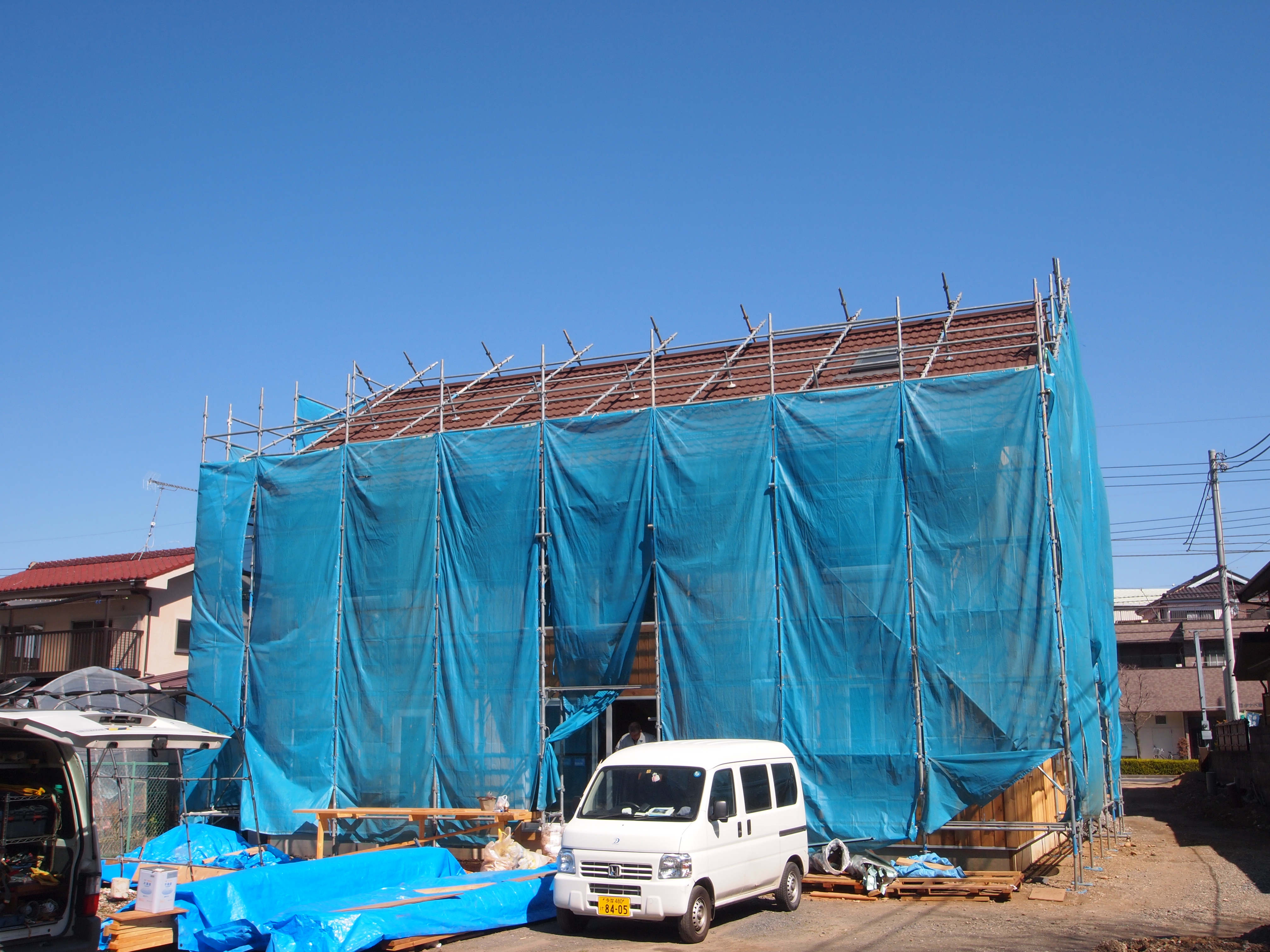

2015,3,30

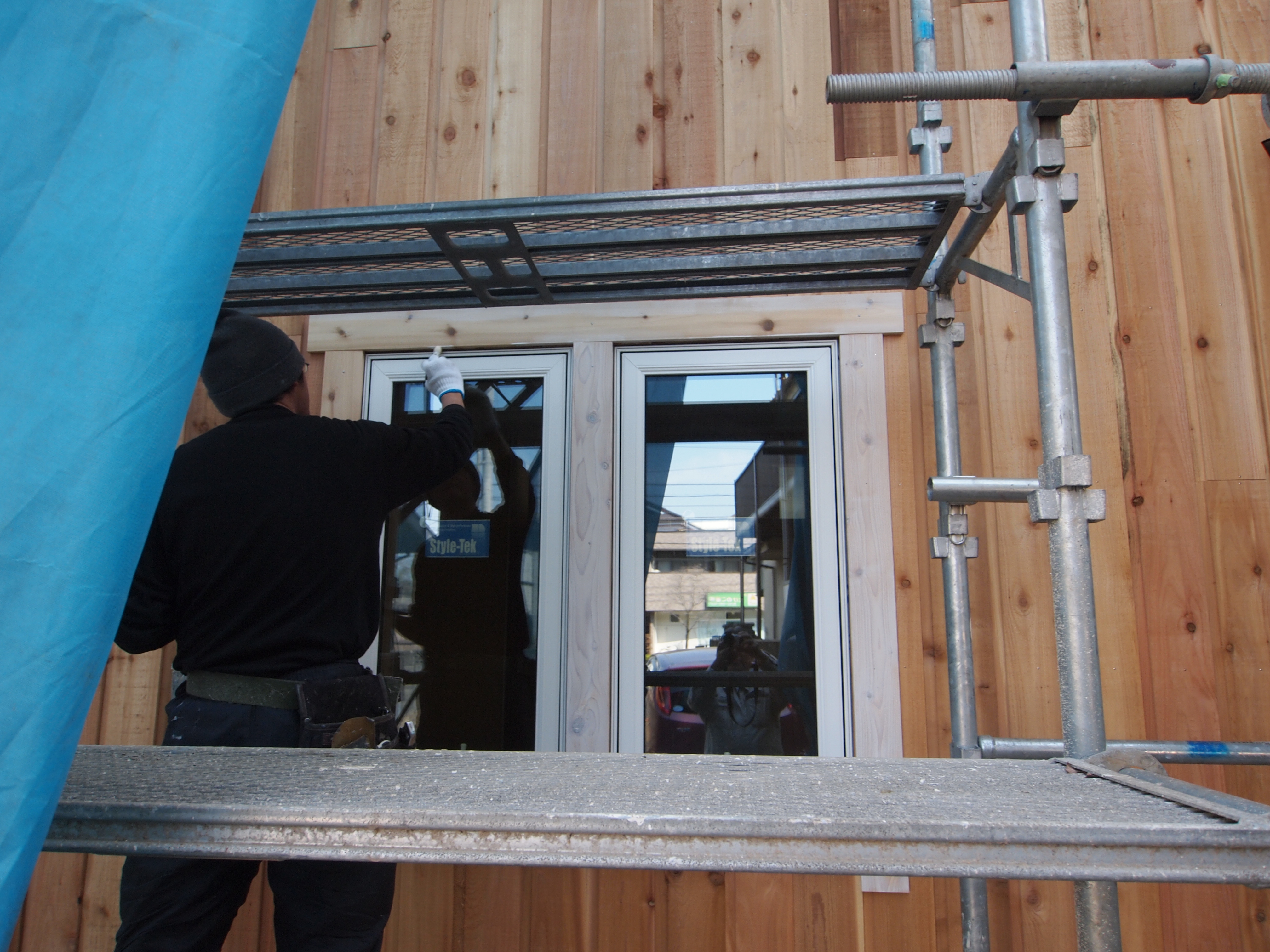

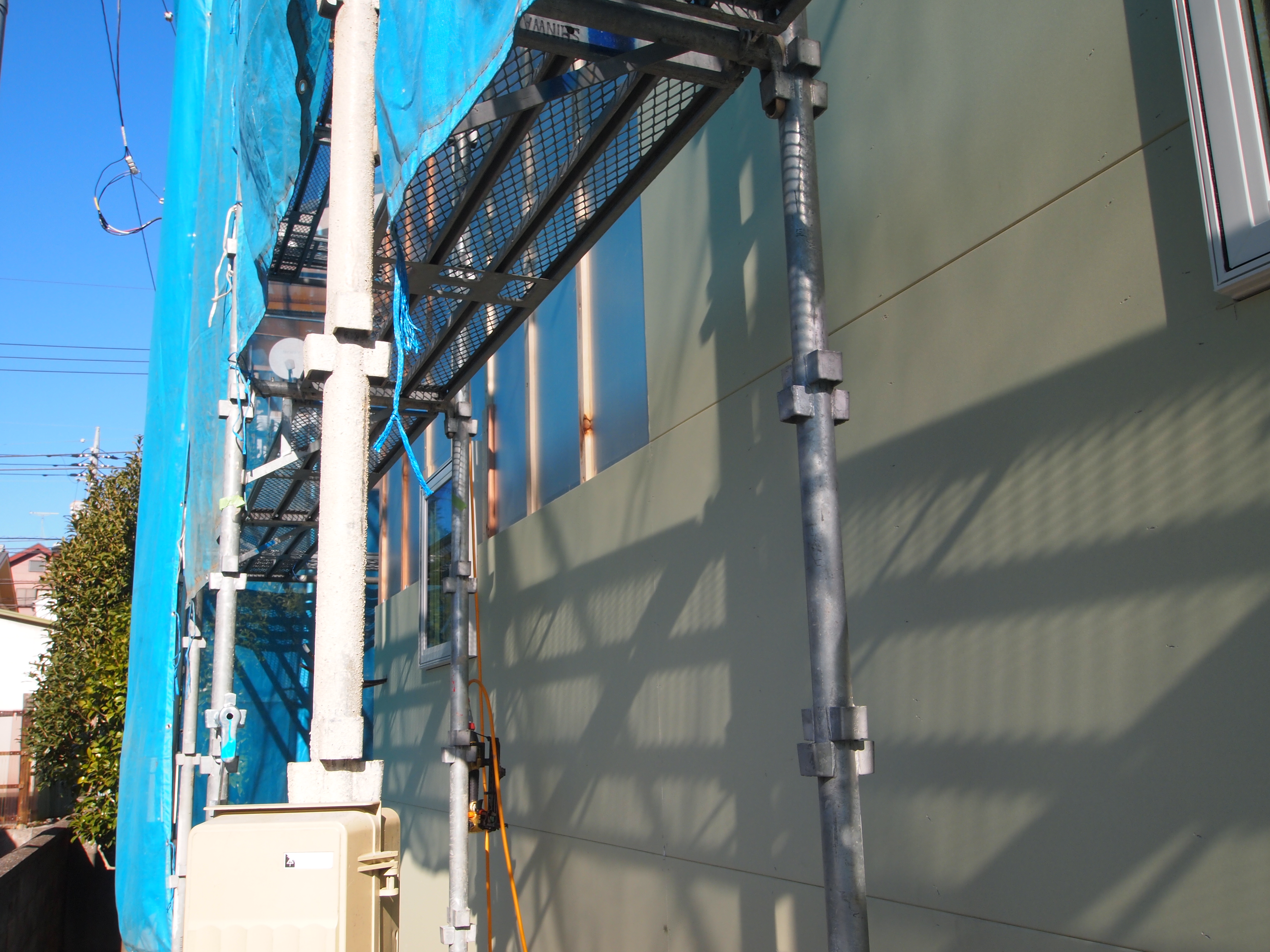

窓枠はオスモ自然塗料で仕上げます。

2015,3,26

4月上旬には足場が取れ、全面木製サイディング貼りの外観が表われます。

2015,3,26

ガルバ二ウム鋼板屋根材「Tルーフ」葺き完了しました。

2015,3,26

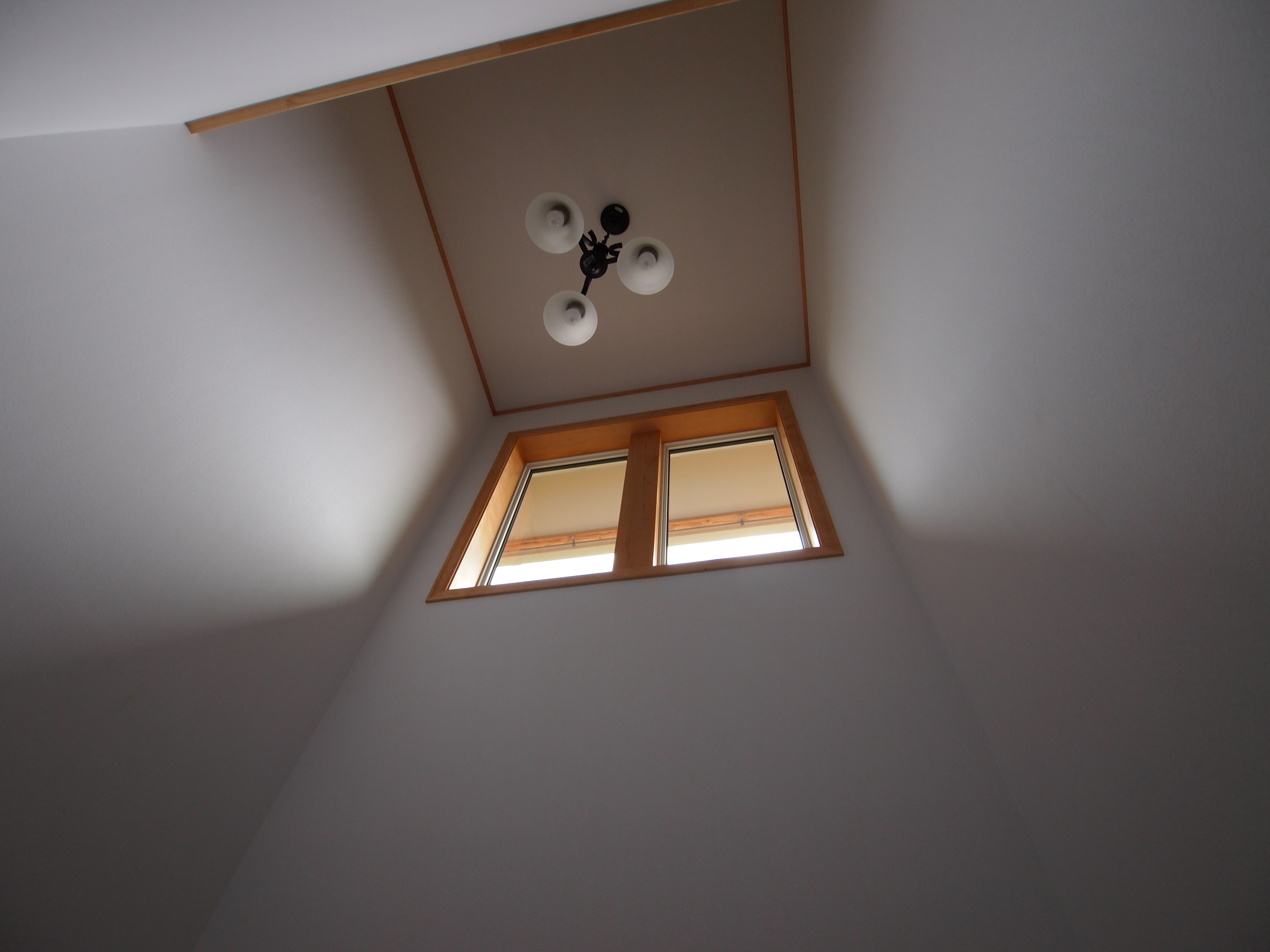

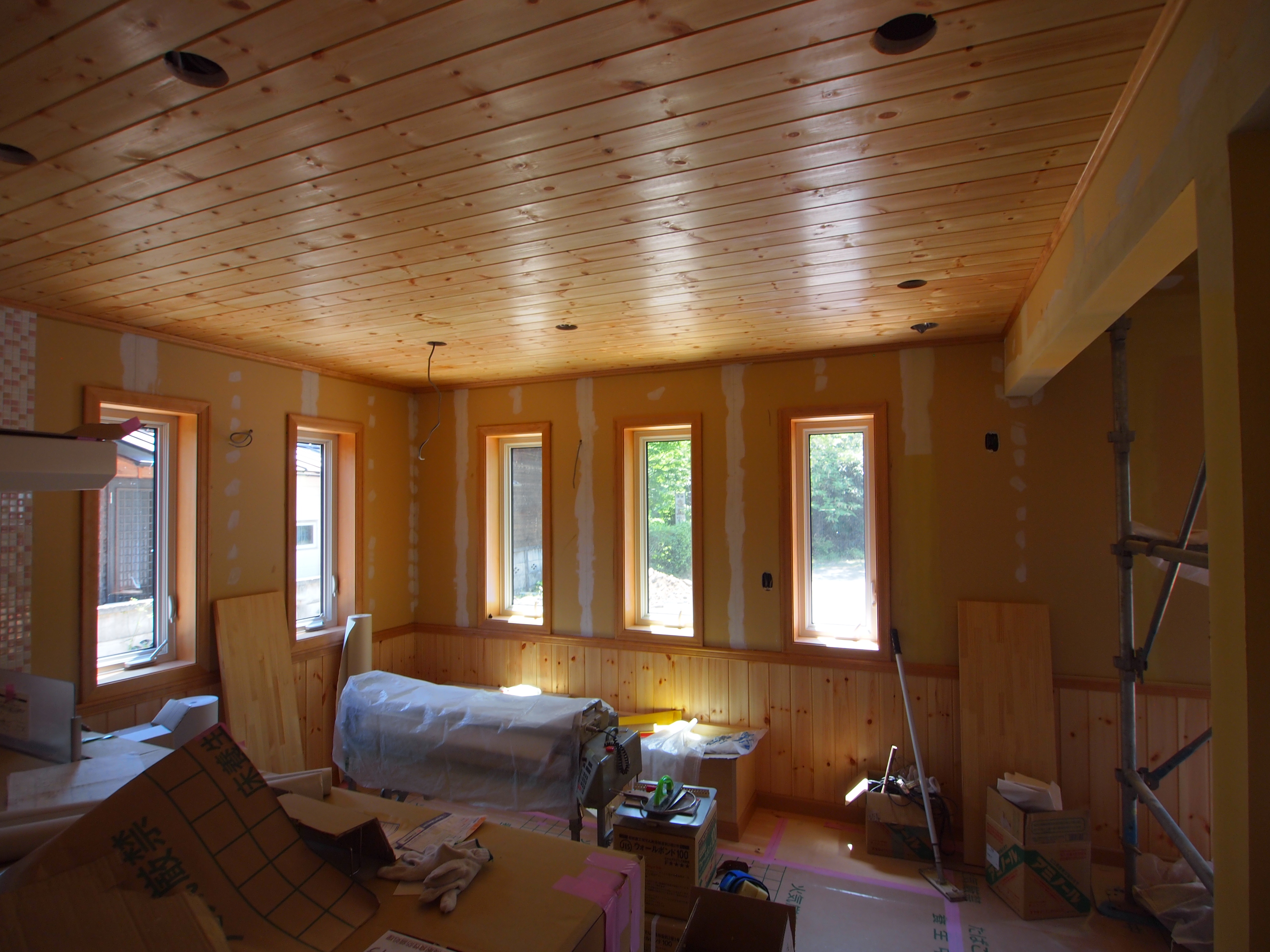

個室の吹抜け面に採光窓を取付けました。

2015,3,14

外壁にレッドシダー材を張り上げました。窓回りの枠を付け外壁木工事完了です。

2015,2,28

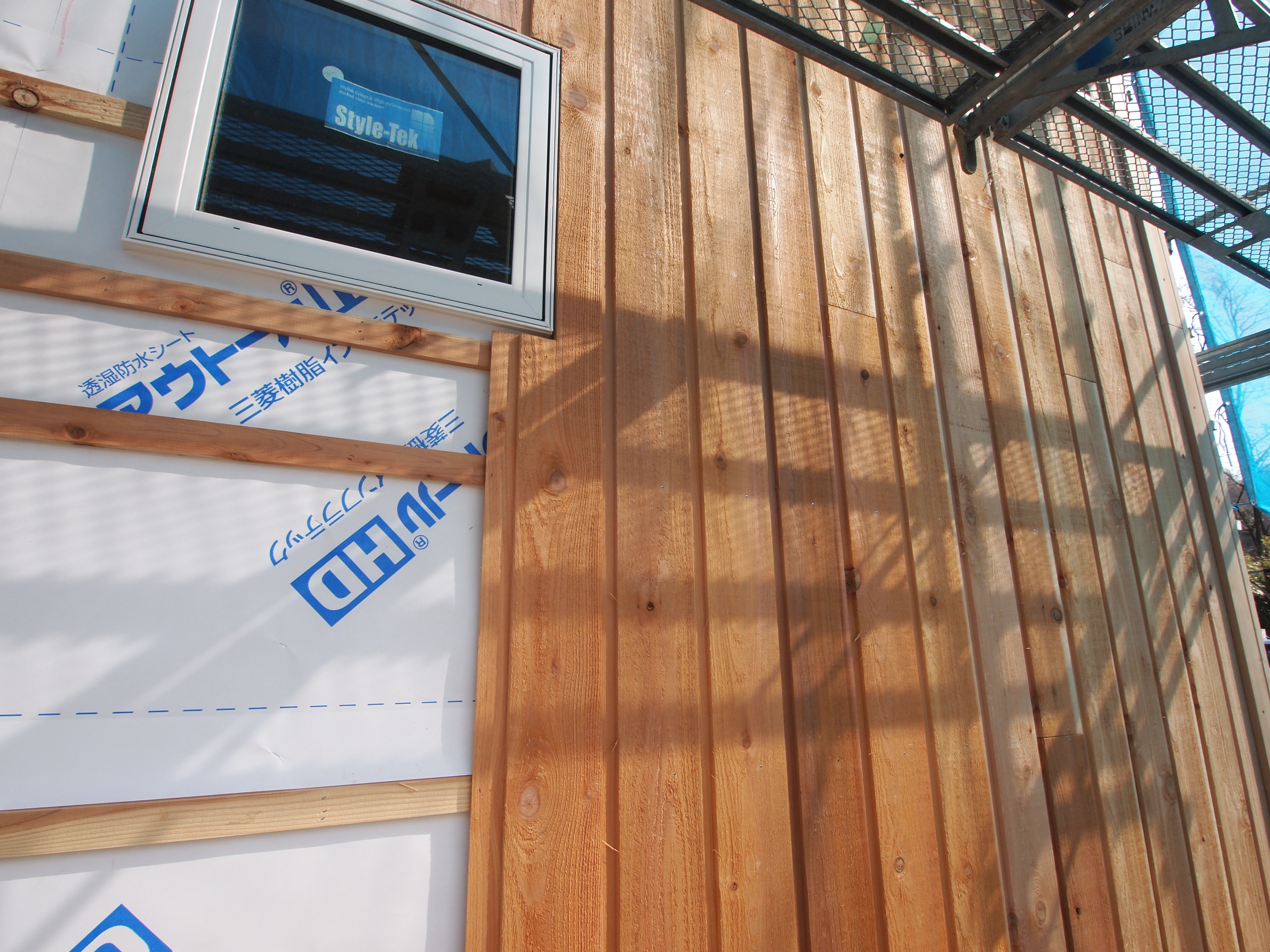

外壁にレッドシダー材の木製サイディングを張り始めました。

2015,2,21

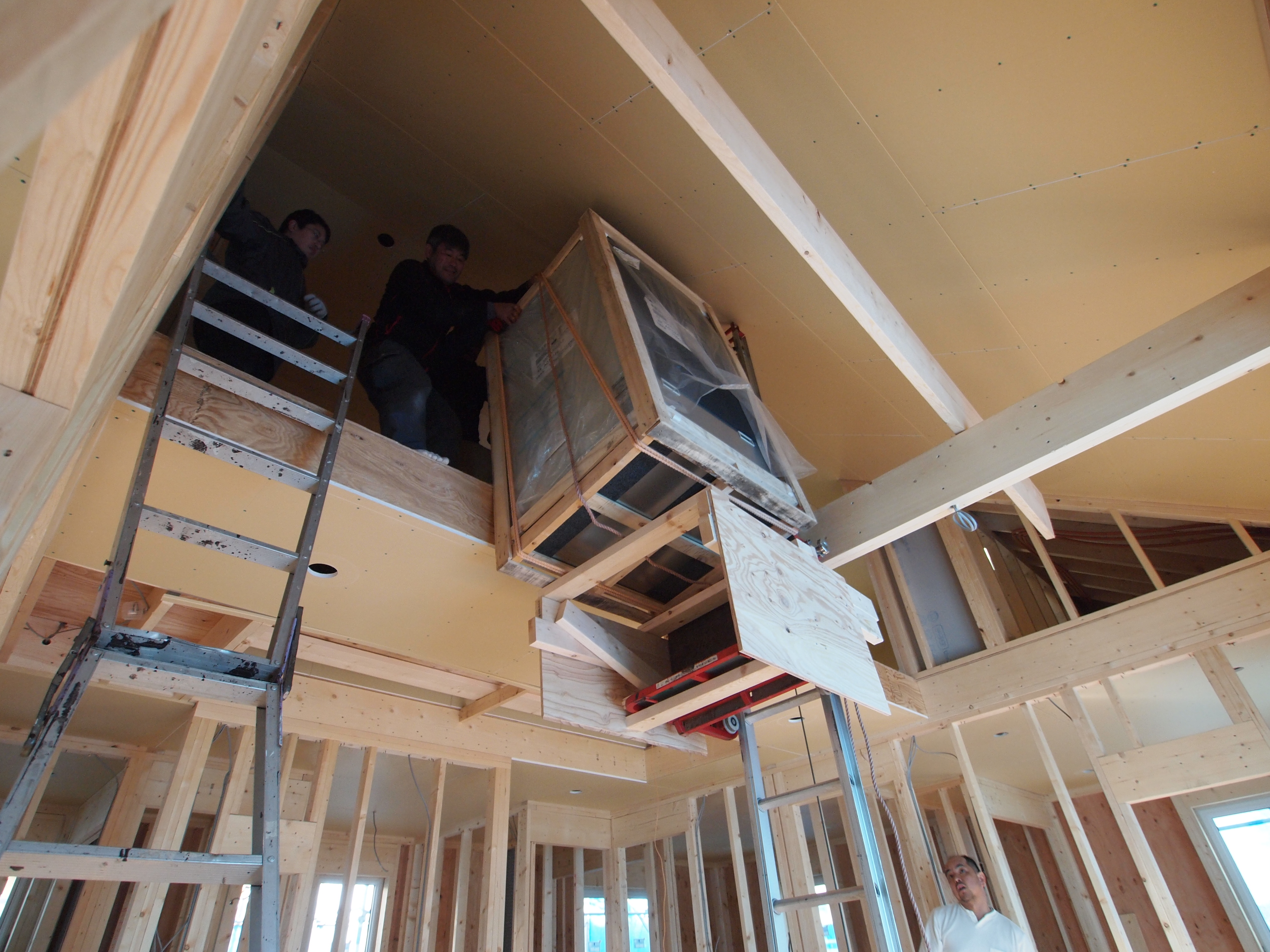

デシカ本体をロフトまで搬入しました。屋根屋さんのリフトでなんとか収まりました。

2015,2,20

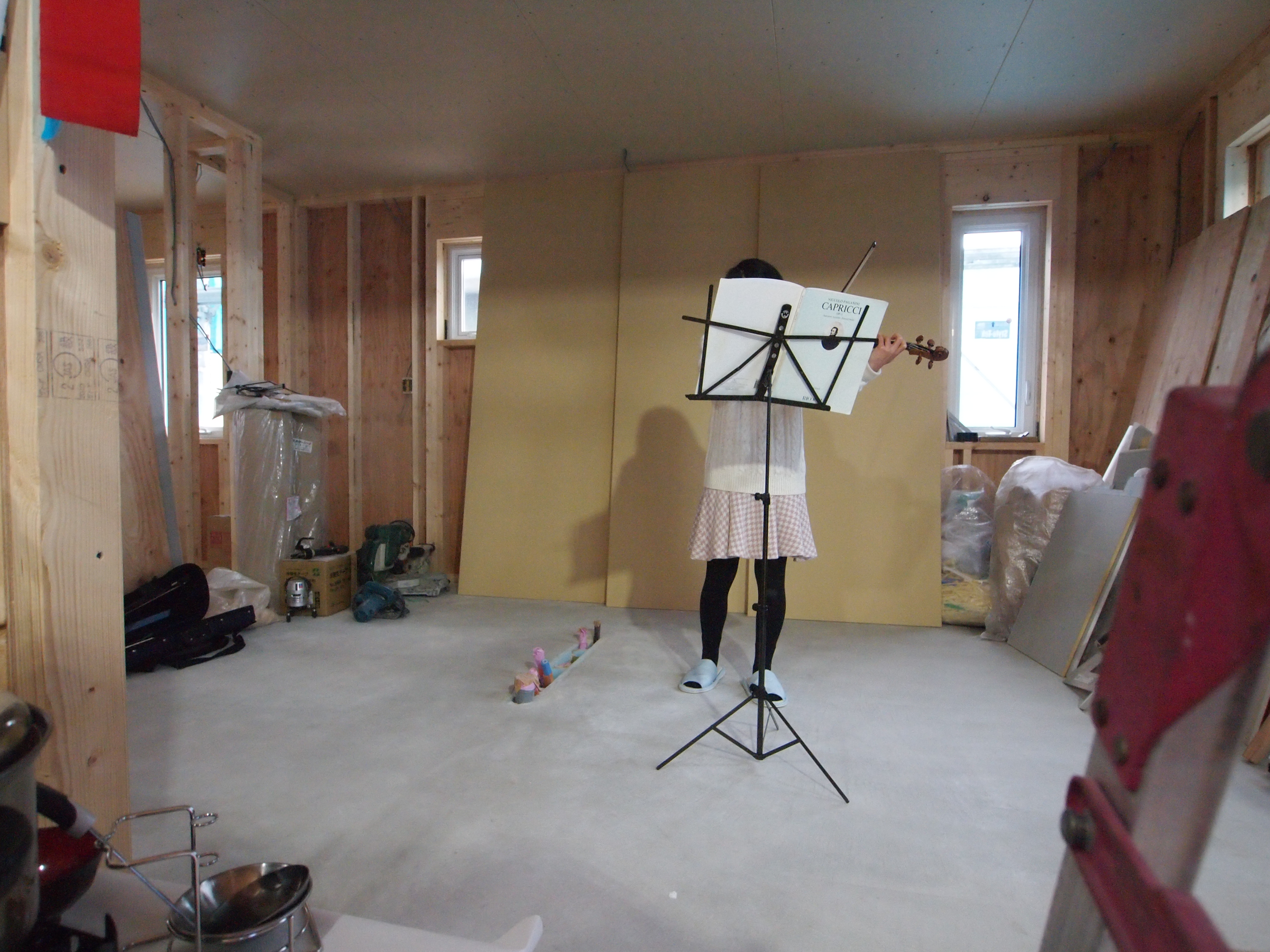

上棟式を開いて頂きました。小原棟梁のおねだりでお嬢様のミニ演奏会も。ありがとうございました。

2015,2,15

外壁の木製サイディングは縦貼りです。下地の胴縁を横方向に止めつけています。

2015,2,12

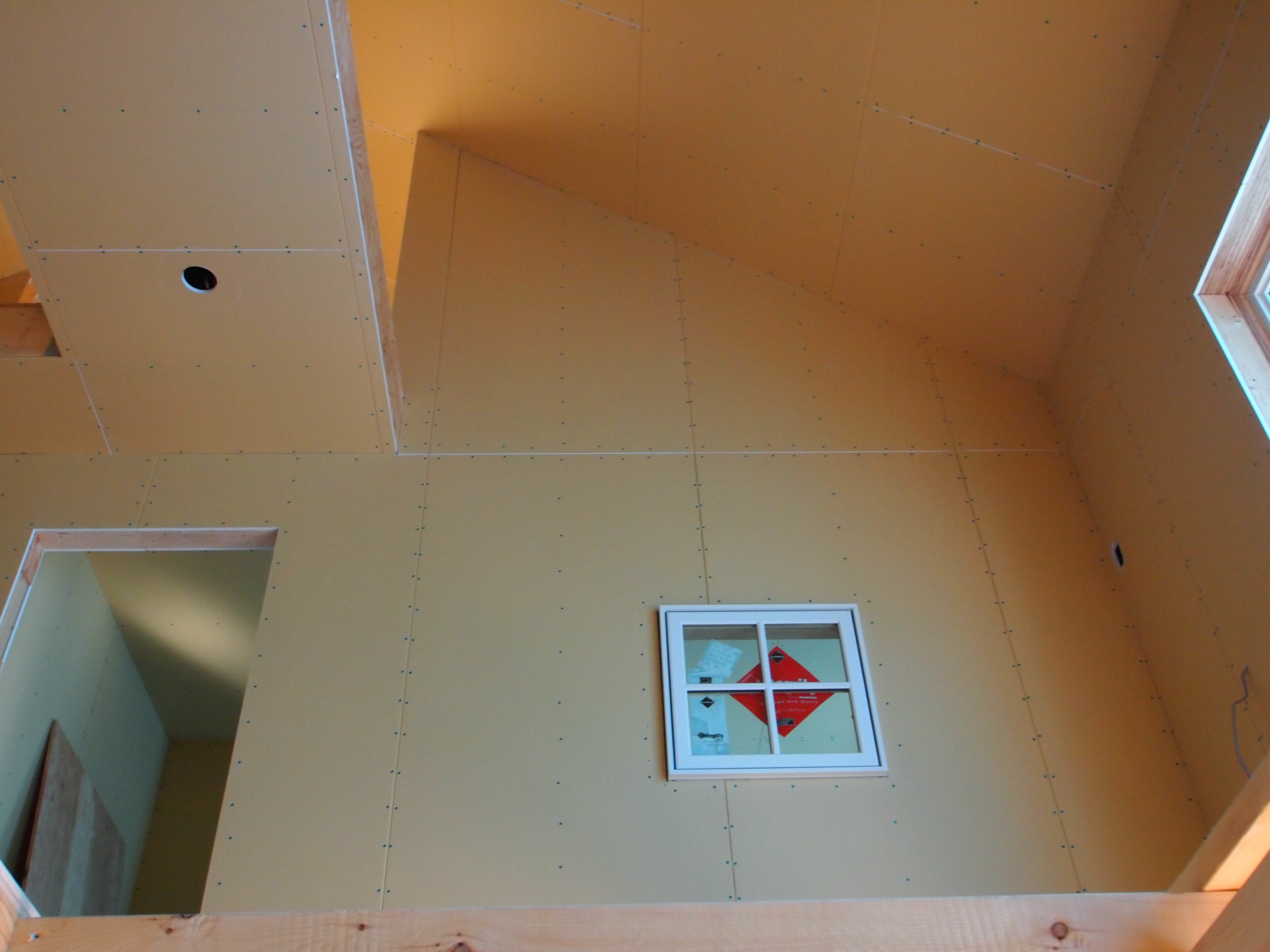

天井の石膏ボードを張り始めています。

2015,2,6

通気胴縁の上に防水シートを貼りました。胴縁の保護にもなります。

2015,2,3

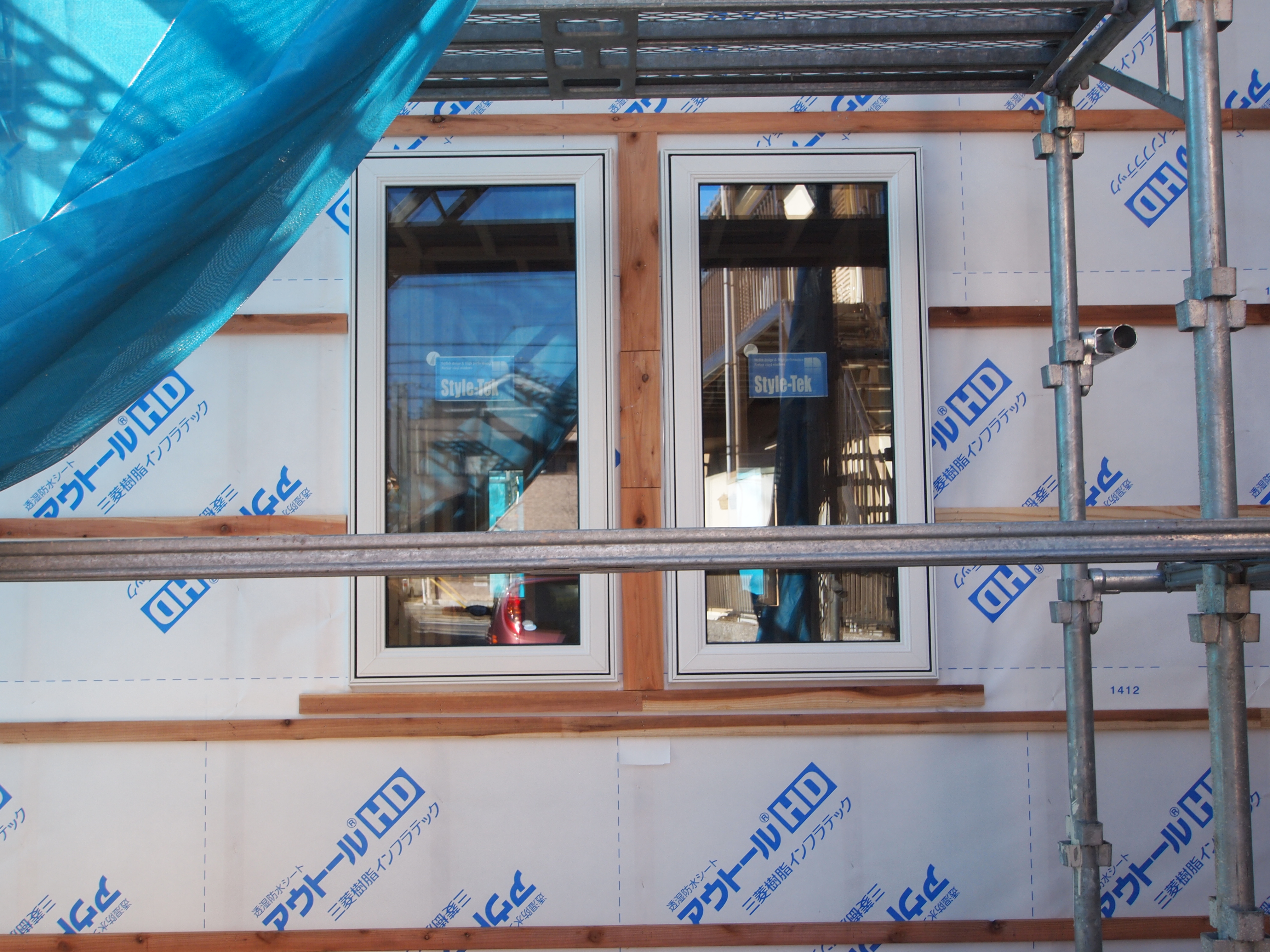

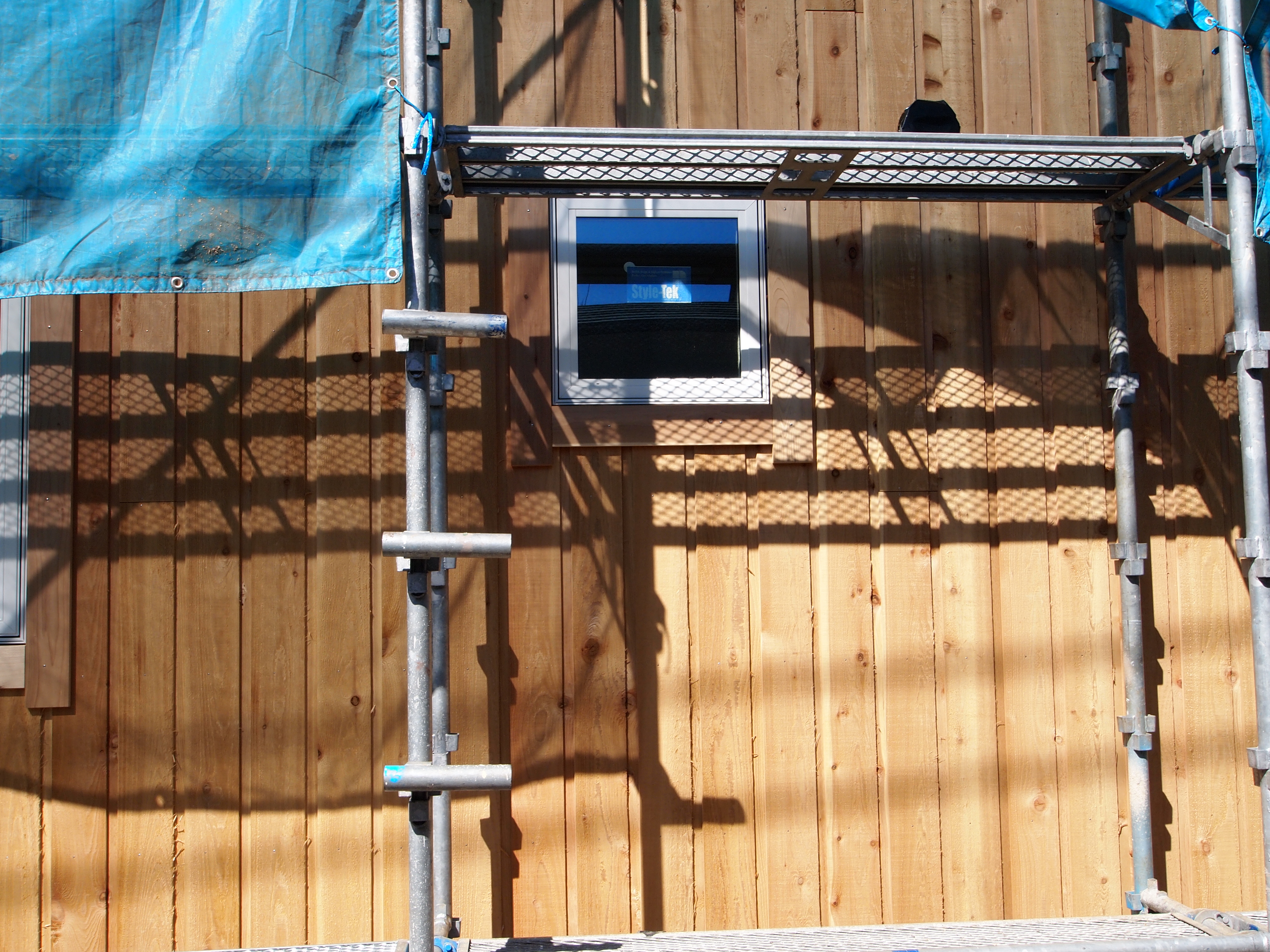

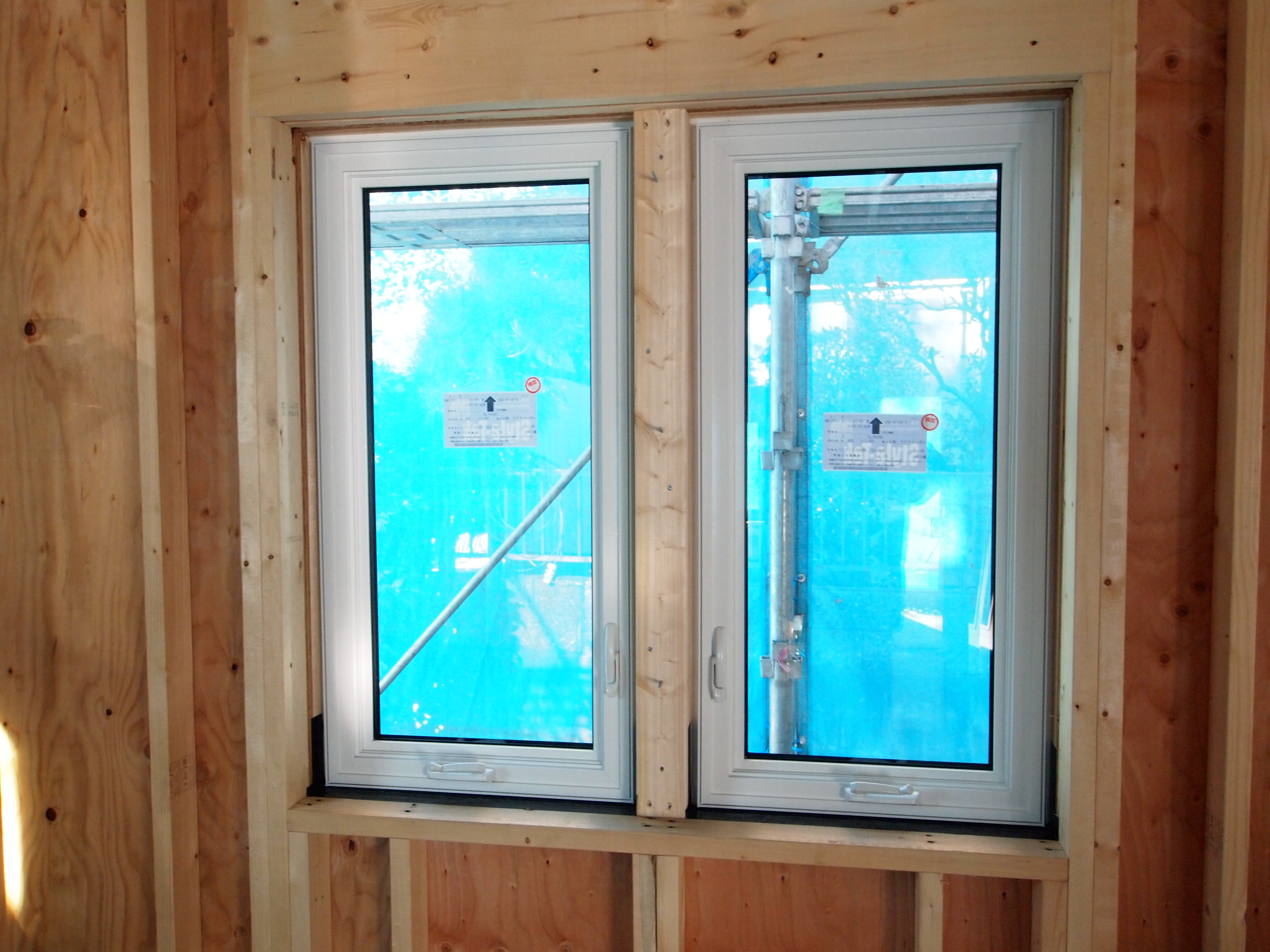

U値1.3のスタイルテック樹脂サッシを使用しました。気密性能の良いサッシです。

2015,1,28

外壁材は木製サイディングです。外壁の準防火構造の部分は耐水石膏ボードで防火性能を高めます。

2015,1,27

デシカの施工打合せをオリエンタル冷熱さんと行いました。給気チャンバー(分岐箱)から風量調節ができる部品も確認しました。

2015,1,26

外張り断熱材Q1ボードを壁50㎜、屋根100㎜厚を張り上げました。通気垂木60㎜×45㎜で断熱材をしっかりと止めつけます。

2015,1,9

木工事を再開しました。

2014,12,28

今年は今日まで。来年1月8日から木工事を再開します。

2014,12,18

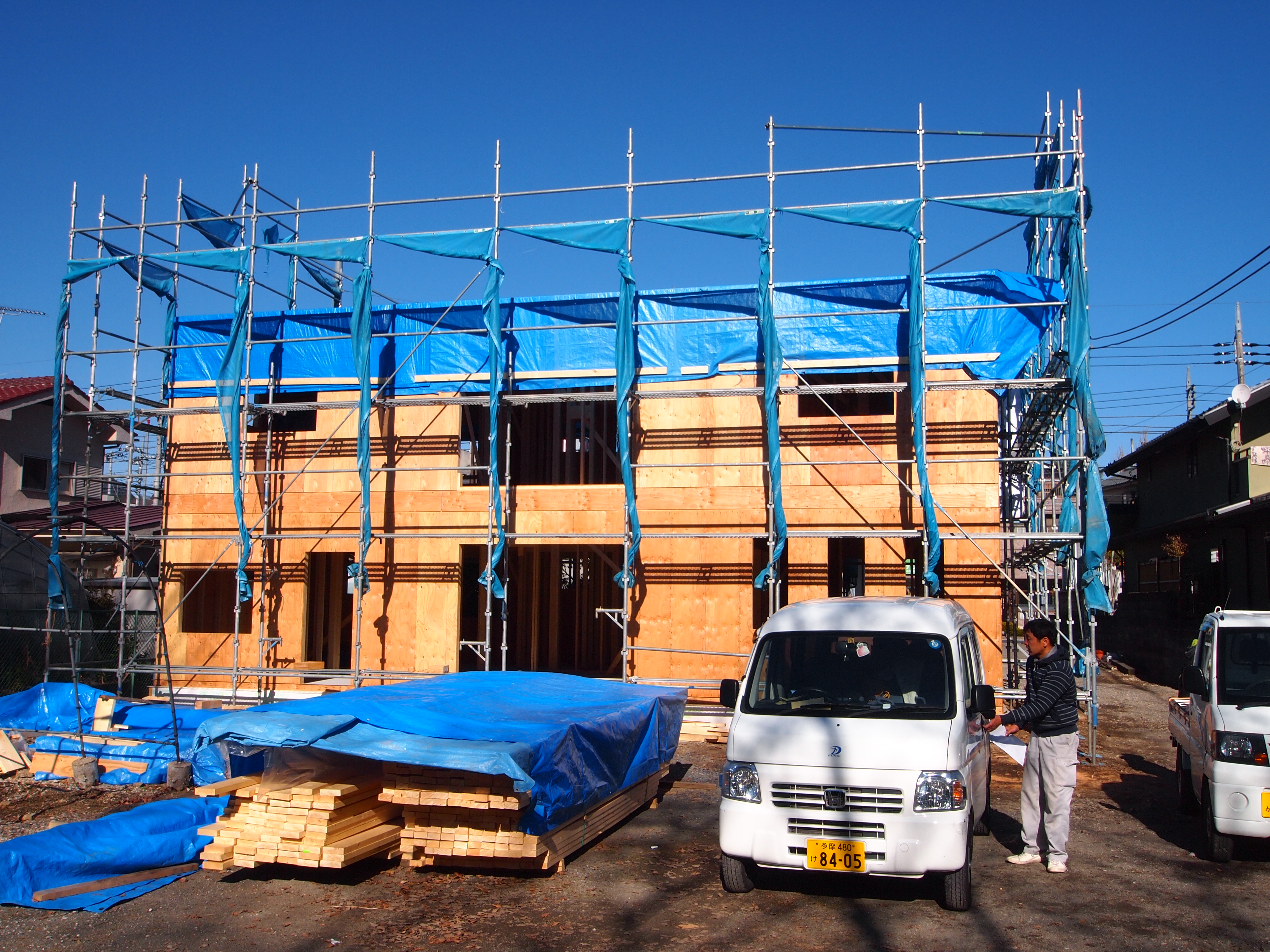

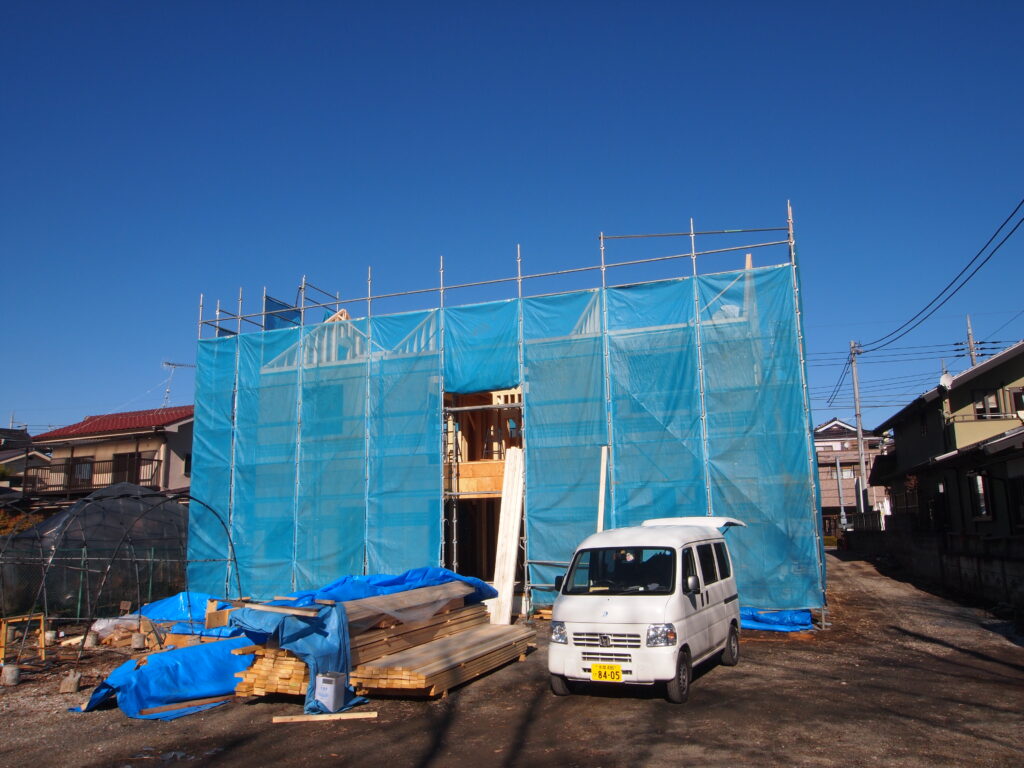

一階壁が建ち上がりました。施工は気密住宅を手掛け20年以上の小原棟梁です。

2014,12,6

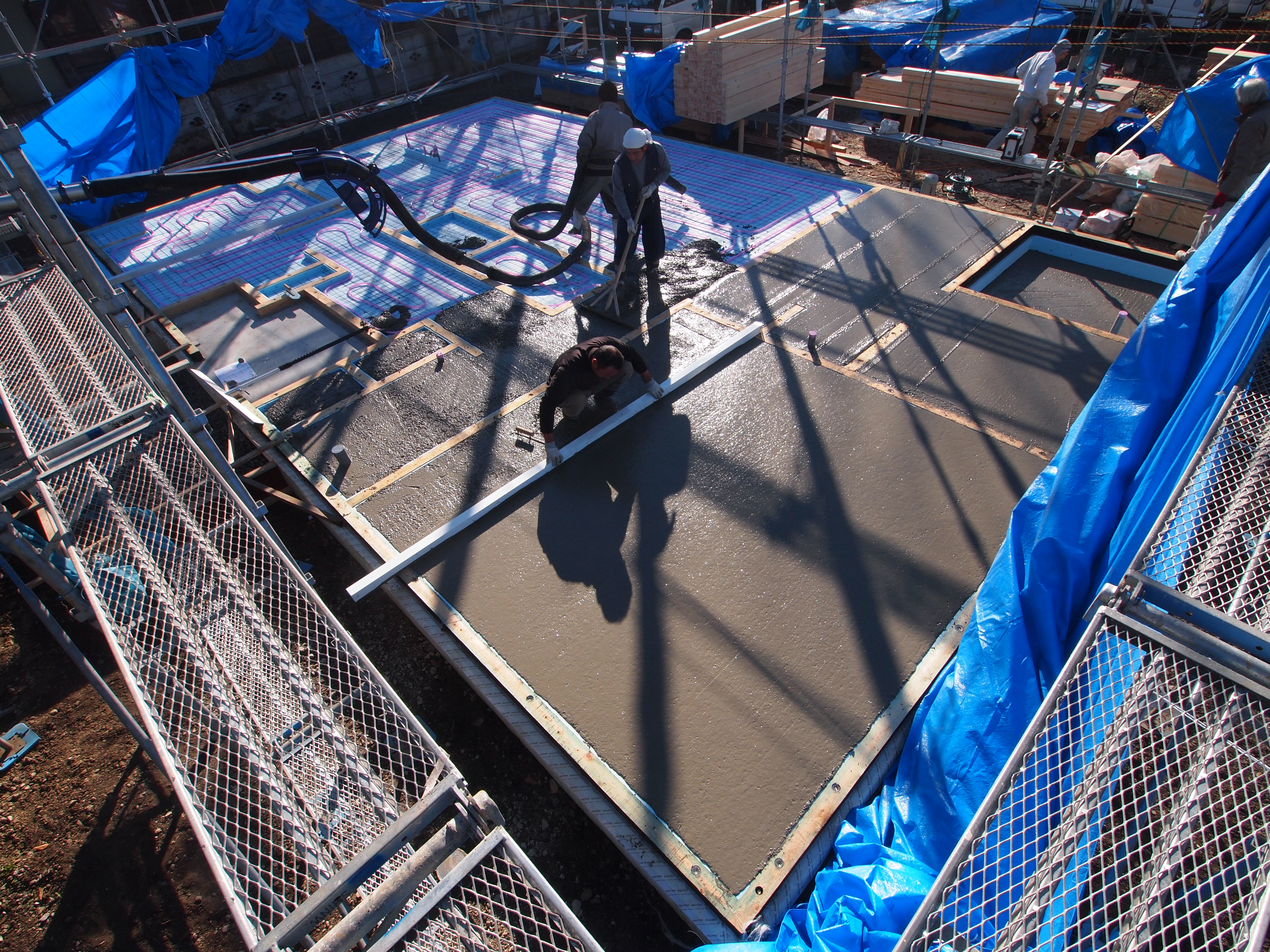

蓄熱コンクリートを打設しています。これで温水パイプも保護され一安心です。

2014,12,6

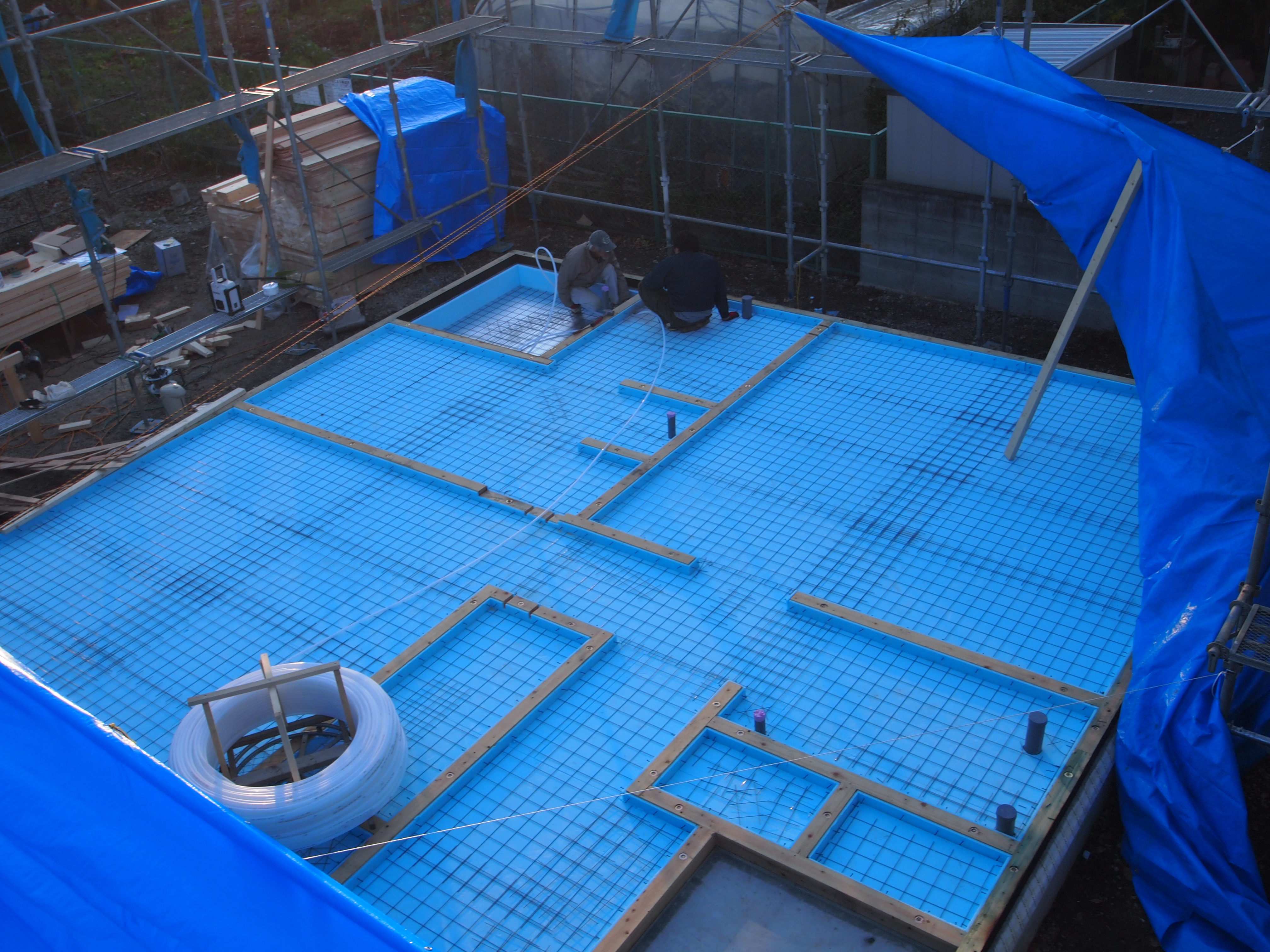

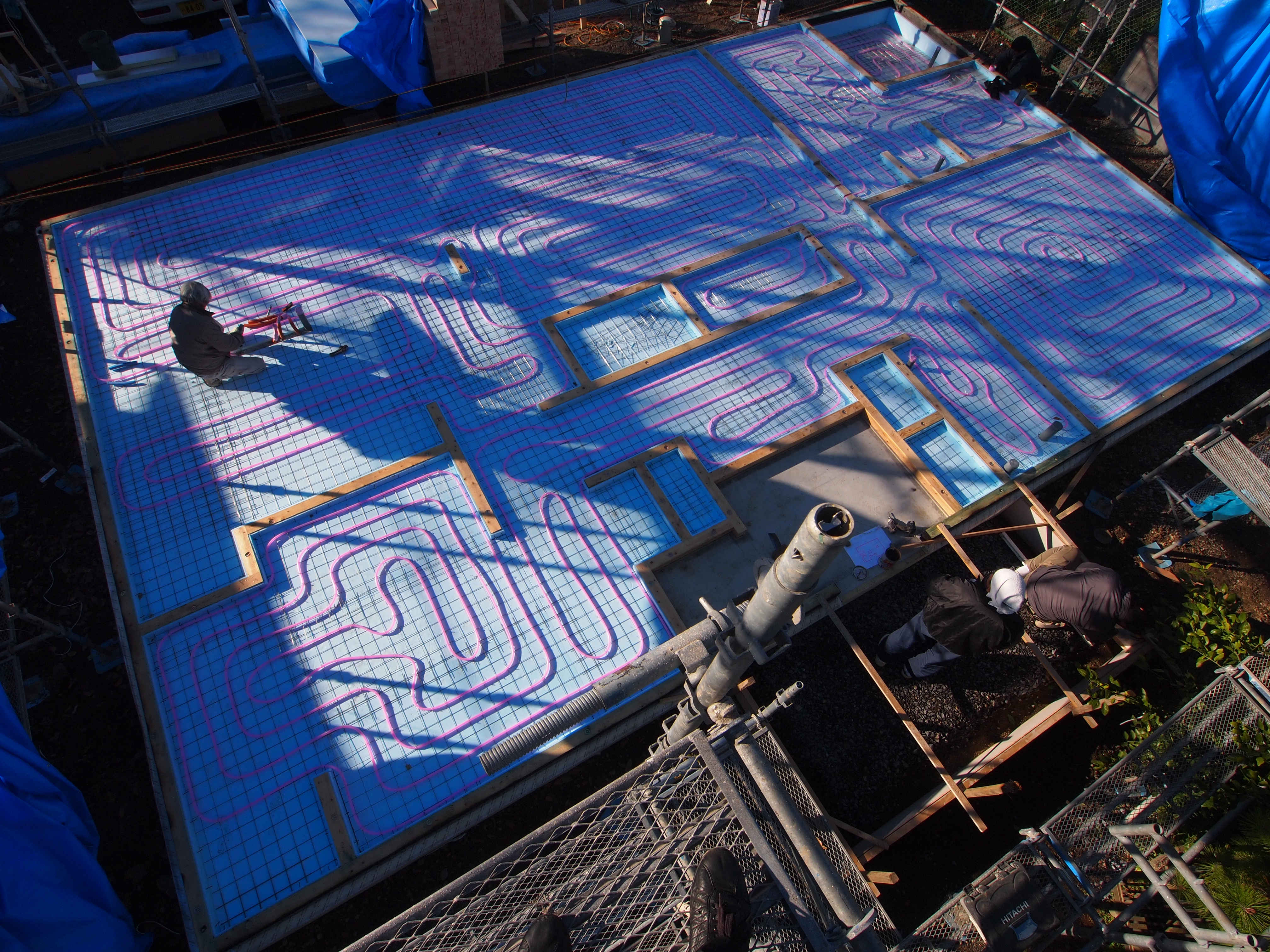

蓄熱式床暖房の温水パイプ配管施工が完了しました。

2014,12,5

これから蓄熱式床暖房の配管を行います。明日、蓄熱コンクリートの打設予定です。

2014,11,28

土台敷きを行っています。土台の下にはアリ断シートと気密テープが挟まれています。

2014,11,13

基礎コンクリートが乾燥収縮してからレベラーを流しています。

2014,11,7

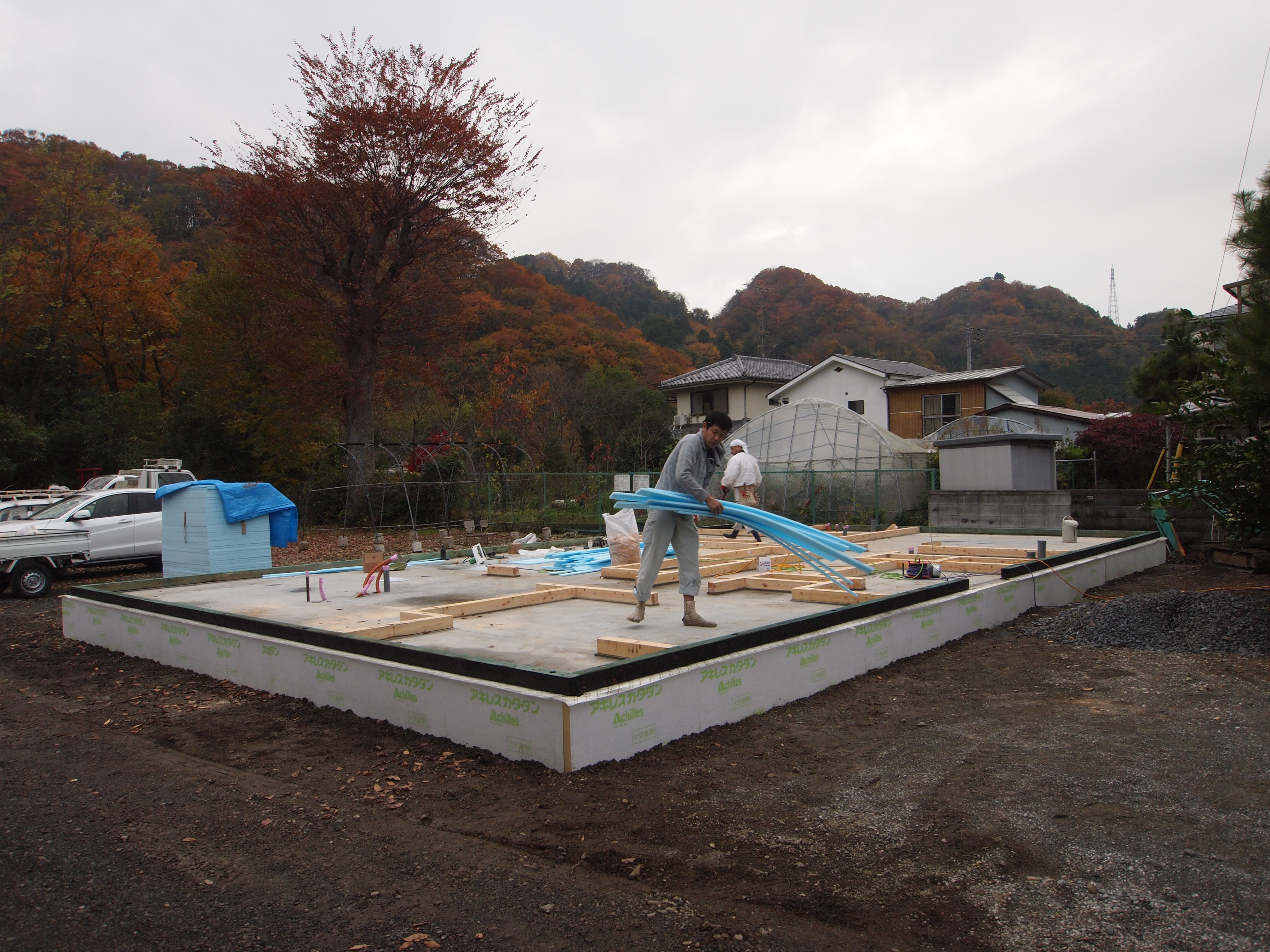

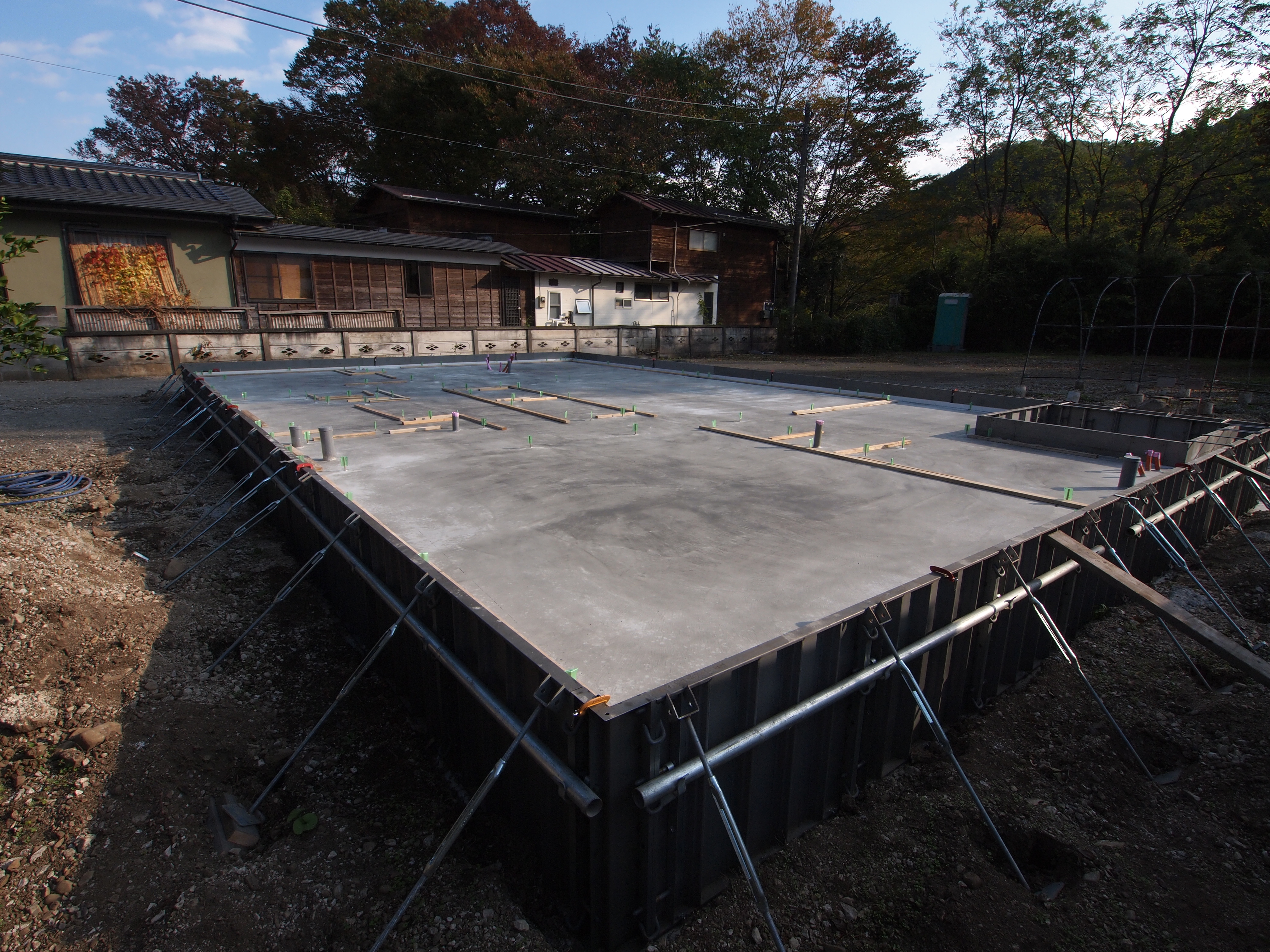

基礎コンクリートを打設しました。これから土台部を平らにするレベラーを流します。

2014,10,30

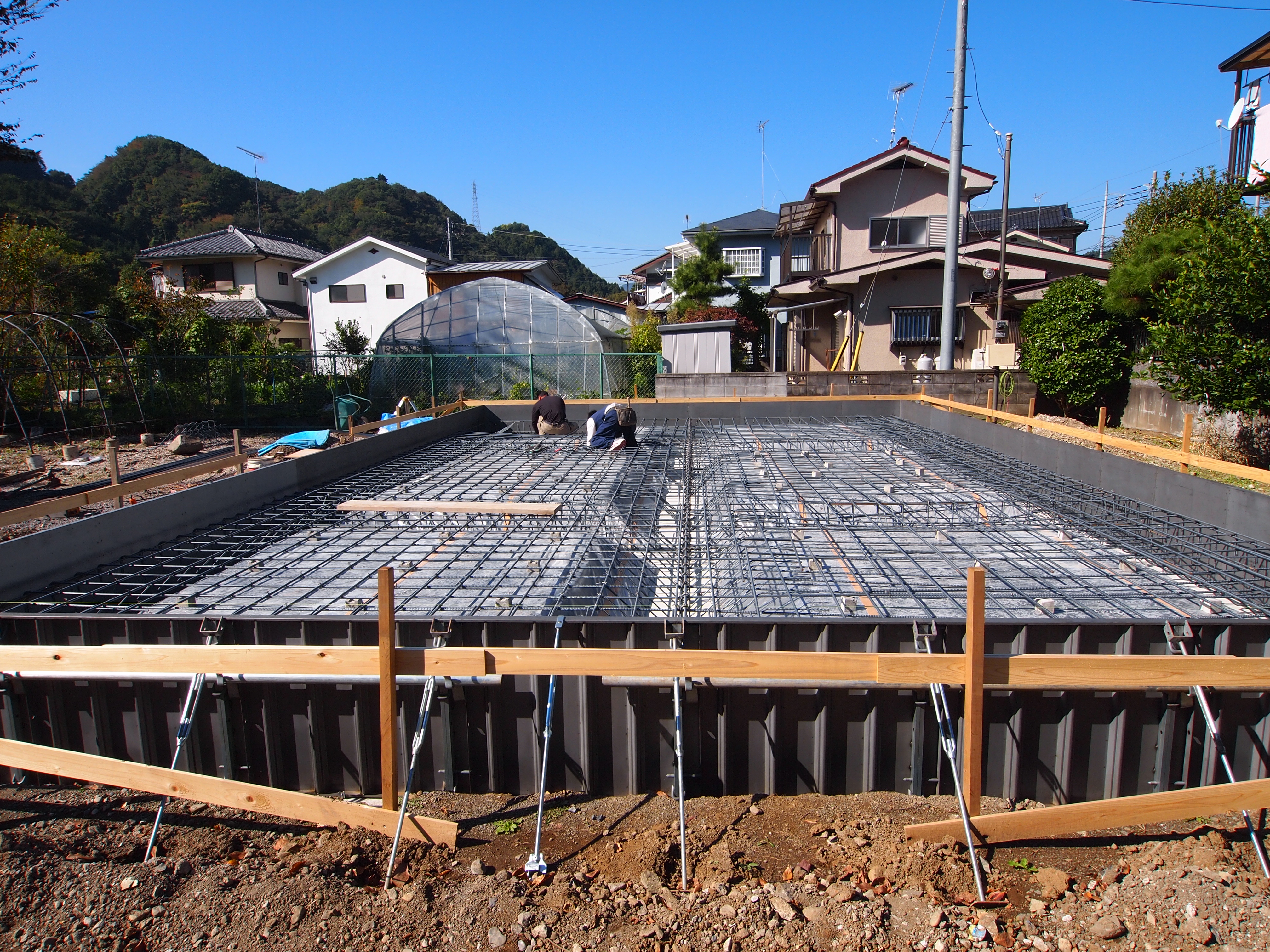

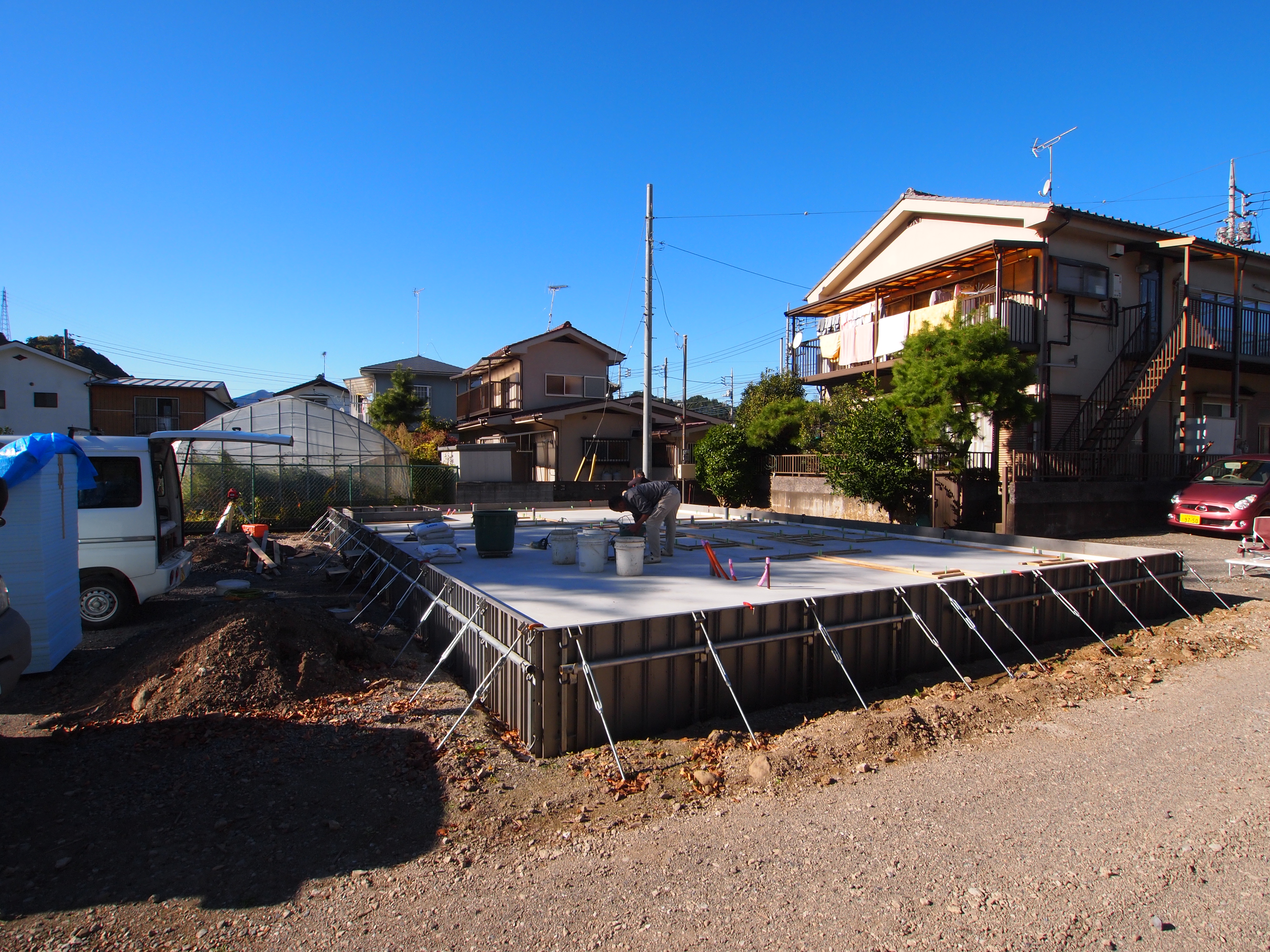

配筋工事中です。まもりすまい保険のスパン表から、スラブ筋はD13の200㎜ピッチです。

2014,10,25

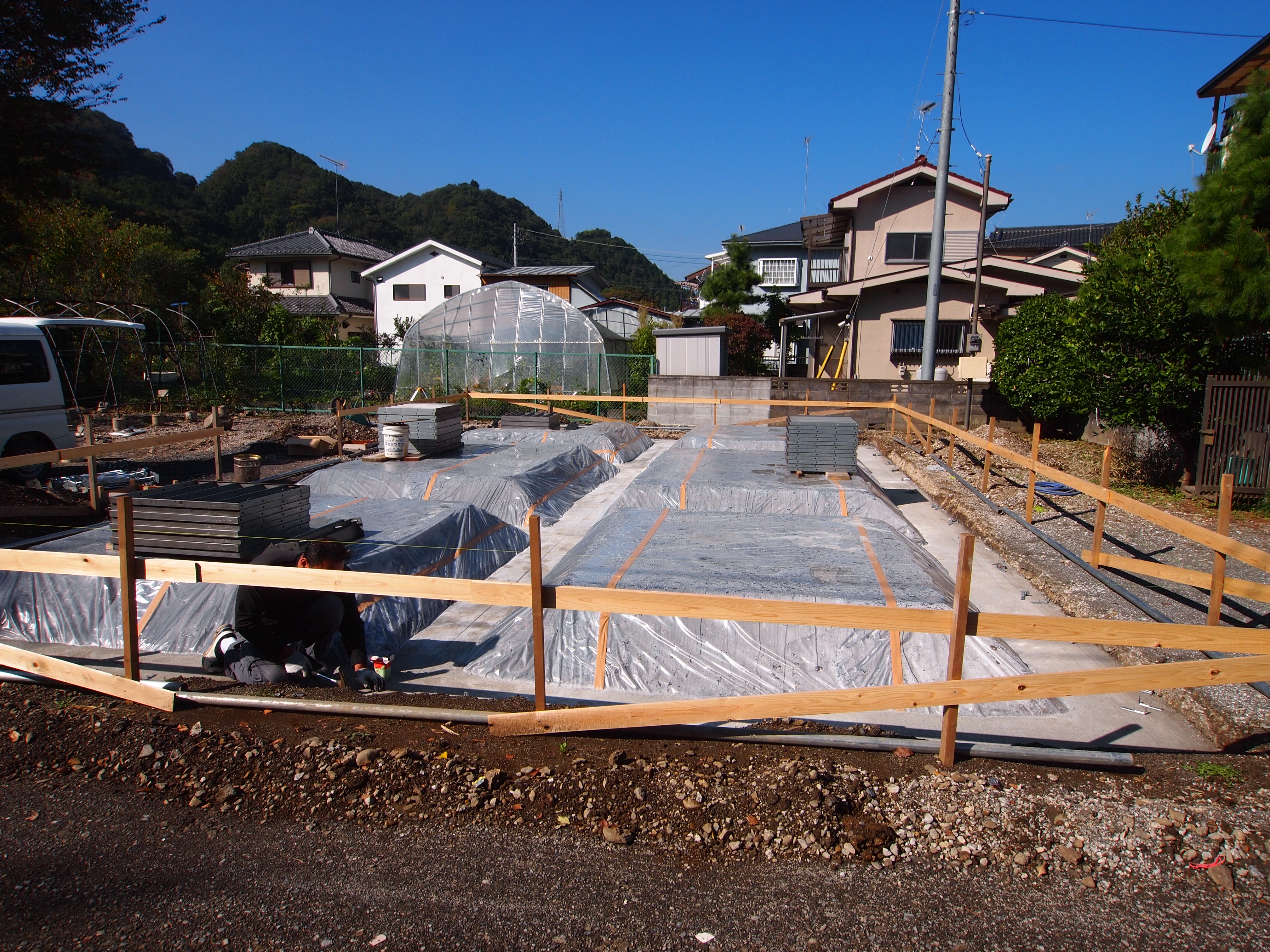

土間床基礎の底盤が造られこれから配筋作業に入ります。 土間床基礎は底盤造りに手間が掛かります。

2014,10,18

よく乾燥させながら基礎の底盤を創っています。

2014,10,11

基礎工事始めました。耐圧盤と立上り部を一気にコンクリート打設するシロアリに安心な基礎一体打ち工法です。

2014,10,5

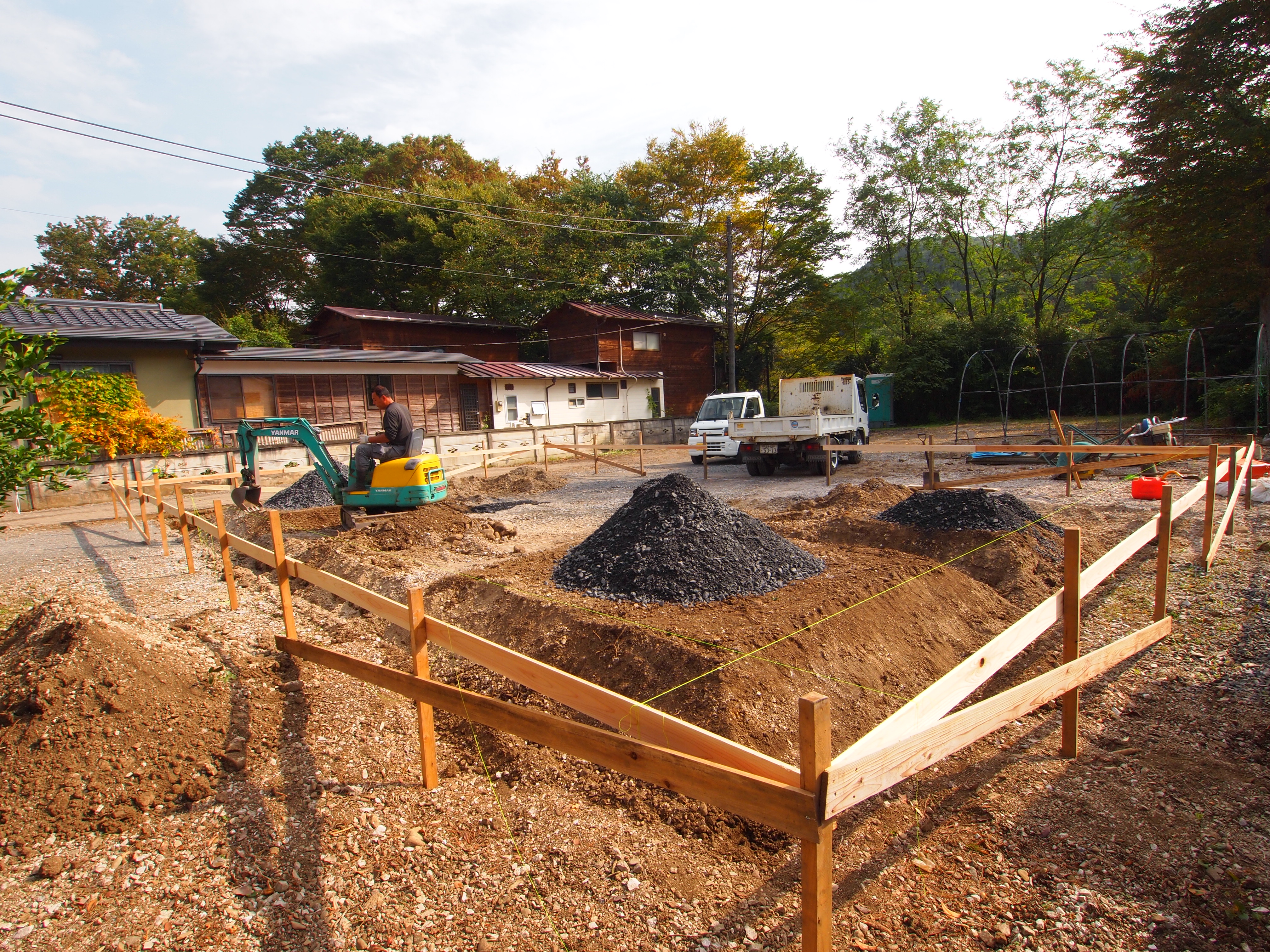

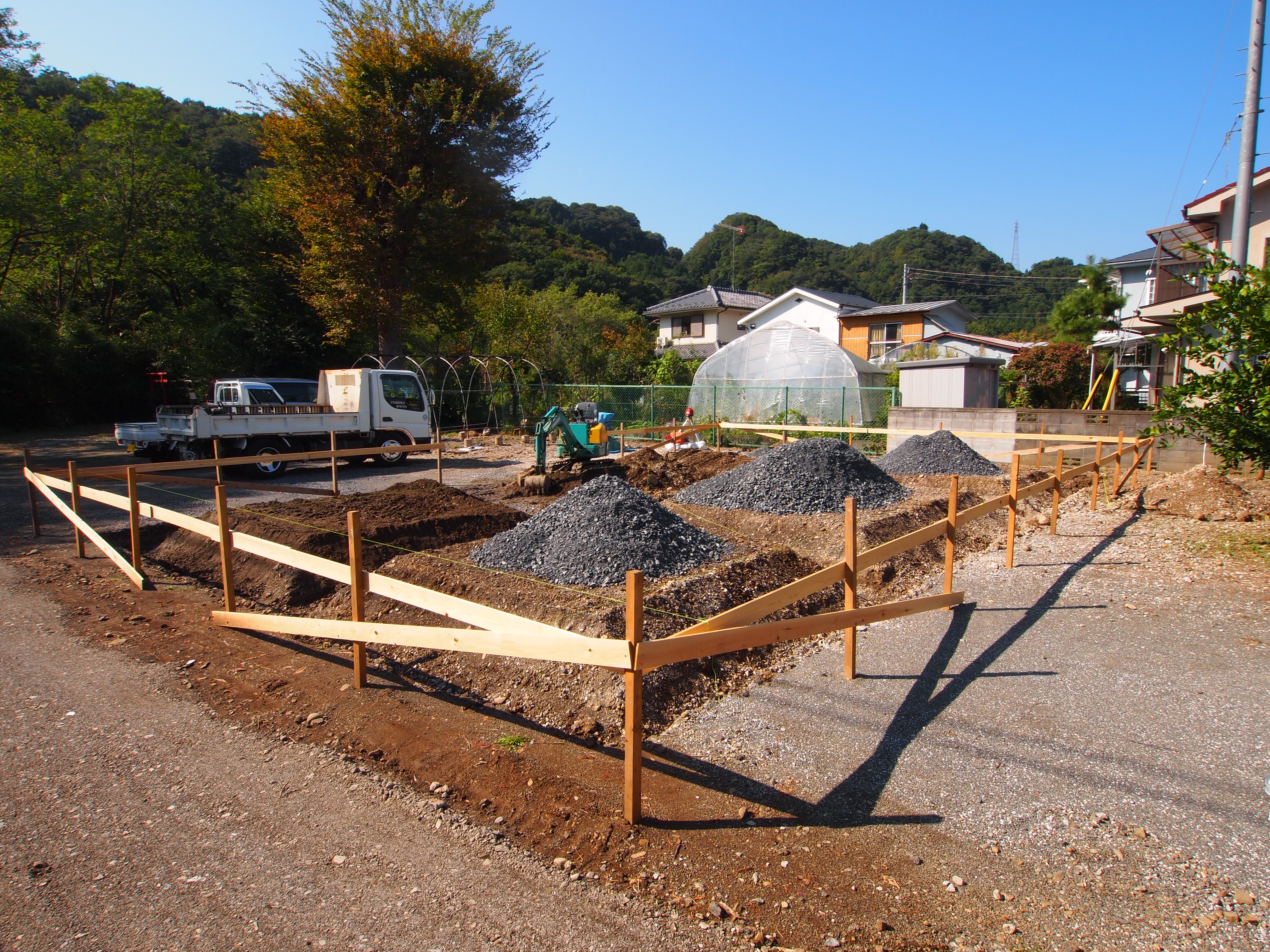

地鎮祭を行いました。
