2010,12,18
玄関周りと車庫はレッドシダー材を使用して完成です。ぐっと優しい表情になりました。
2010,12,5
断熱改修が終わりました。新築と同程度の温熱環境になり、大変喜んでいただきました。
2010,10,8

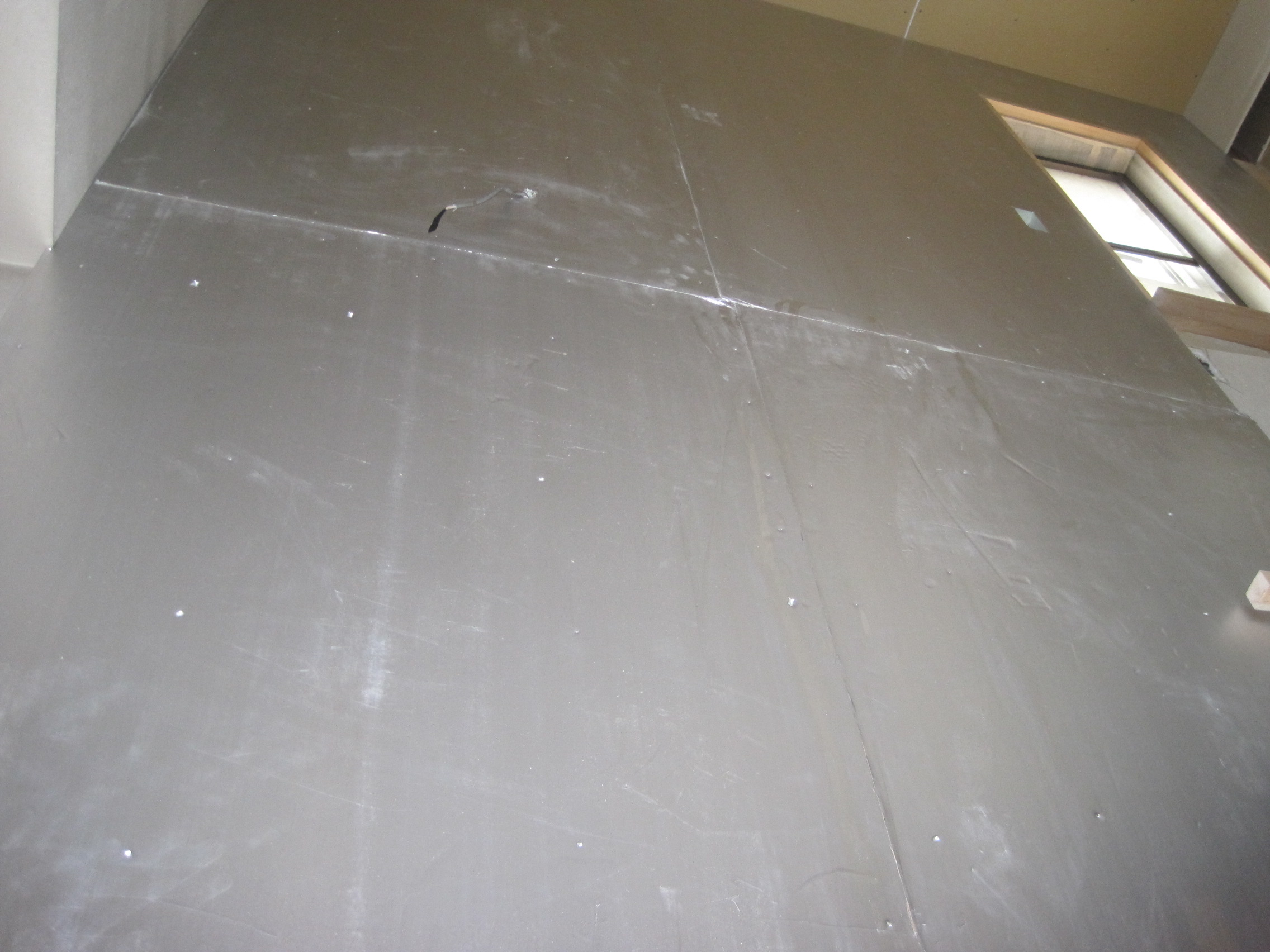

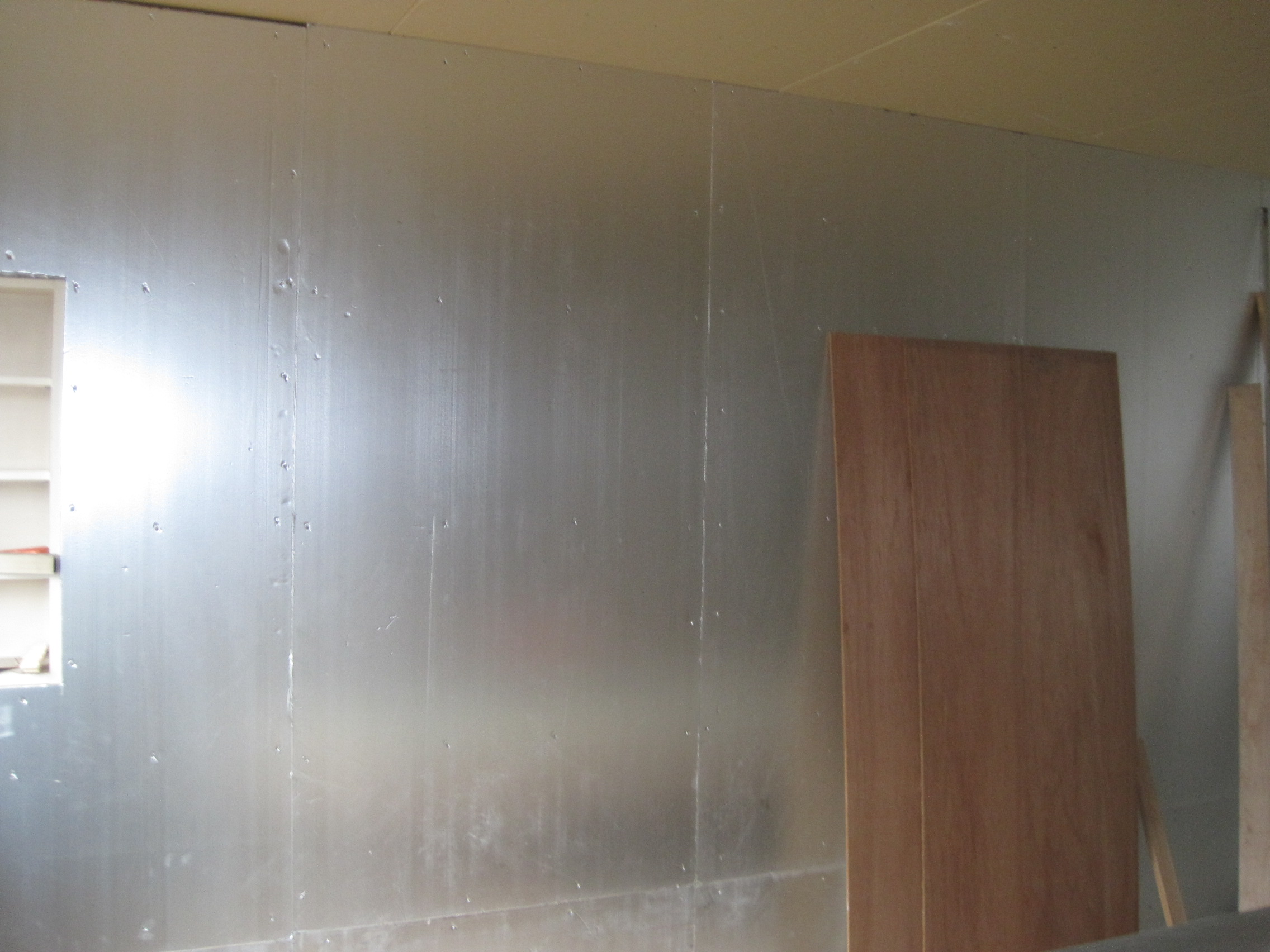

アキレスQ1ボード30㎜厚を1階壁と2階壁に張り上げています。天井はアキレスQ1ボード40㎜厚を張り上げています。これにより床から天井まで断熱材が繋がりました。
2010,9,24

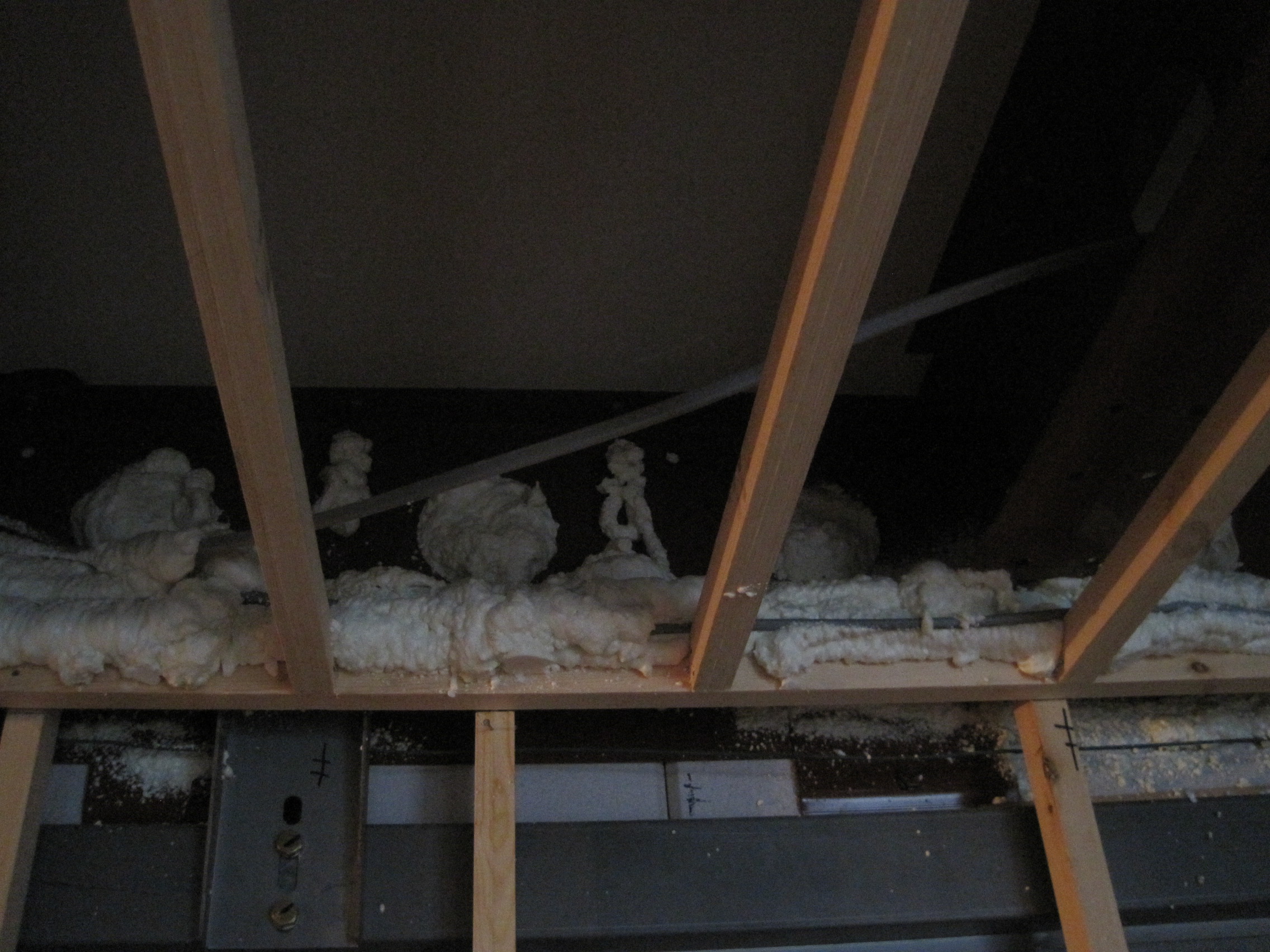

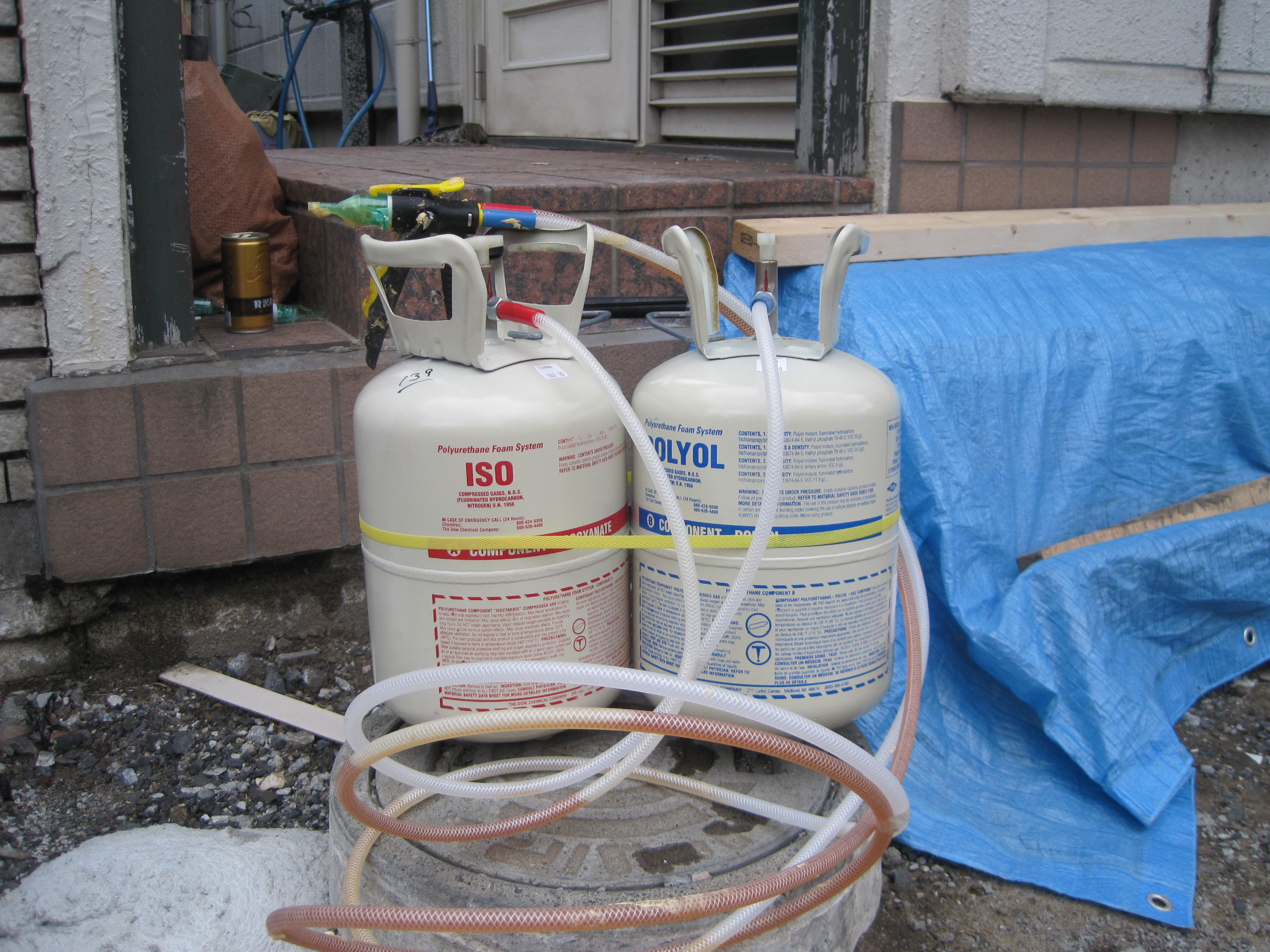

無断熱の胴差部に発泡ウレタンを吹付けました。これにより1階壁から2階壁へ断熱材が連続します。

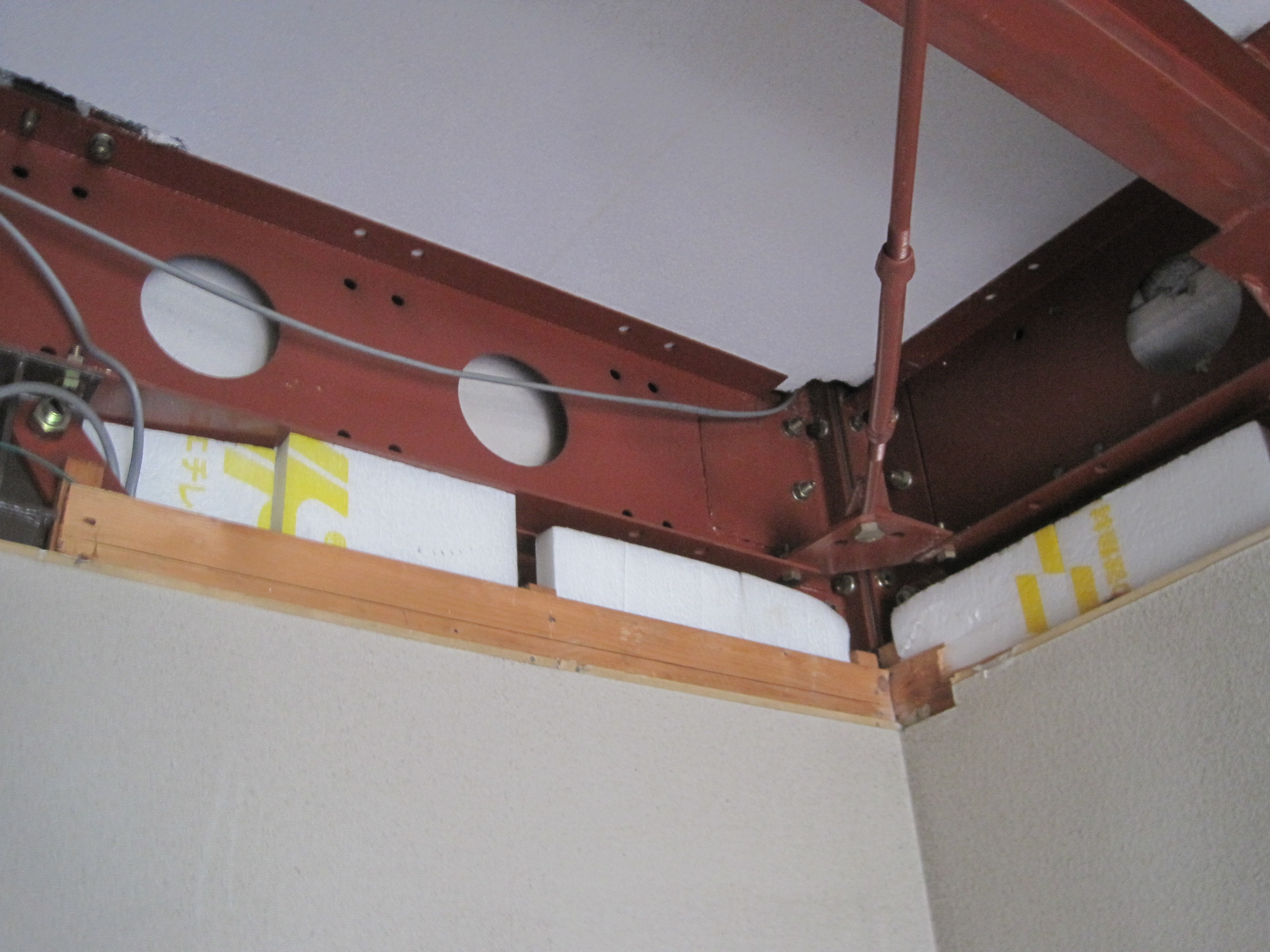

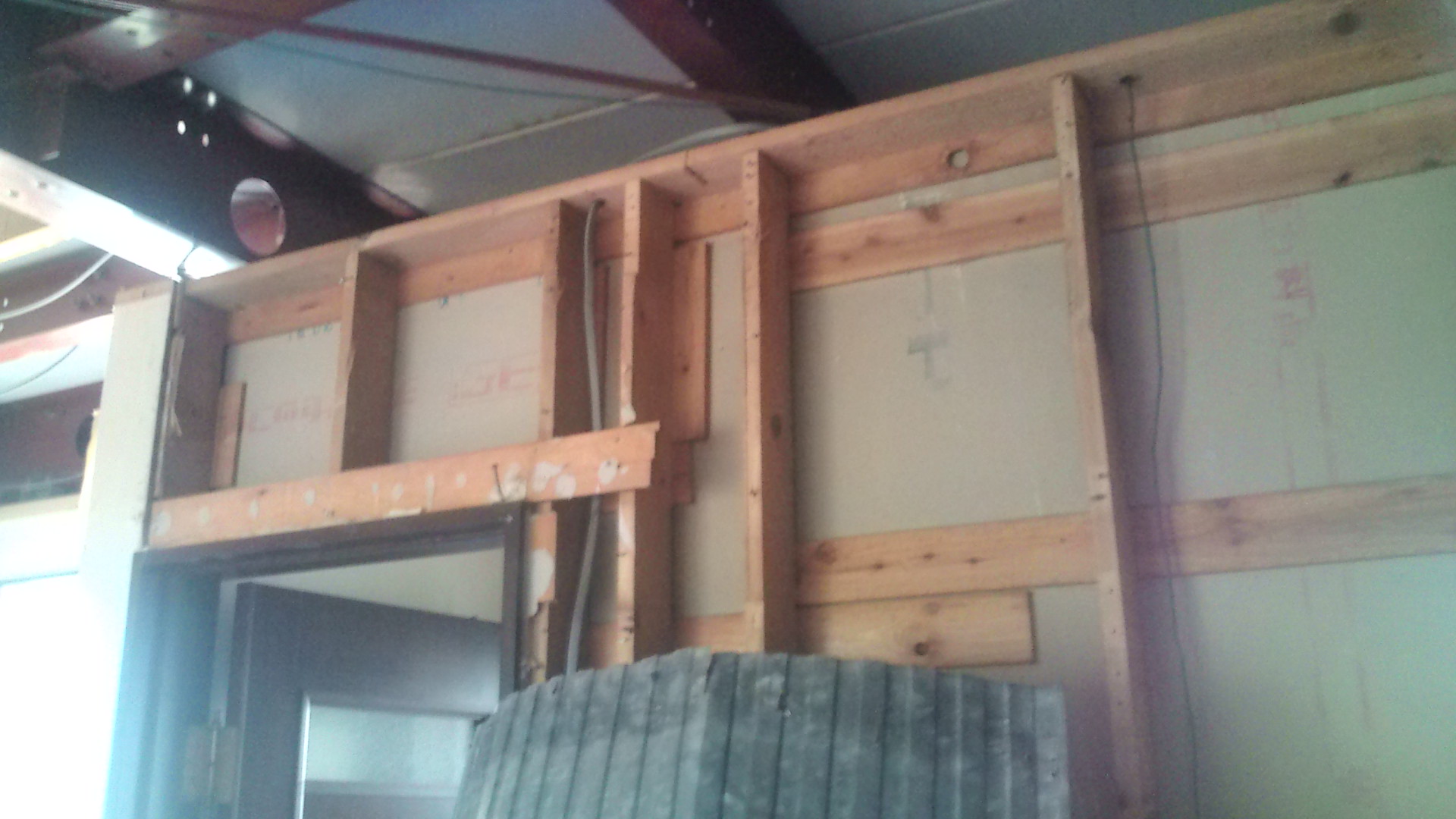

2010,8,26
内部の壁、天井を解体、撤去しています。1階天井と2階床の間にある胴差部が無断熱と判明。この部分の断熱補強はウレタン現場吹付けをすることにしました。
2010,8,18
夏暑く冬寒い築24年の鉄骨プレハブ住宅をこれから断熱改修します。
